T様のお家
地域別|すべて
建築中レポート
- 1. 2021年03月10日
-
着工
地鎮祭、地盤調査後、基礎工事から着工していきます。
基礎が完成するまでには約1か月程かかります。
- 2. 2021年03月25日
-

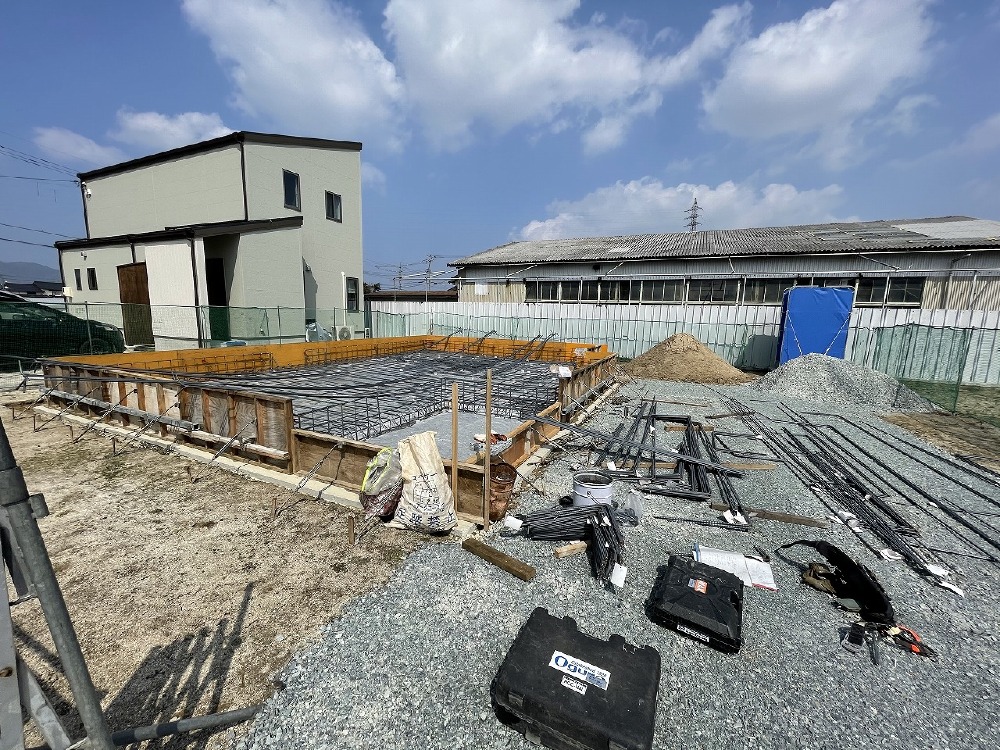

基礎の配筋
次は基礎を作るために必要な配筋工事を行います。
本数や大きさ、位置が正しいか、というのを写真の様に検査員の方に来てもらって、配筋検査を行います。
- 3. 2021年03月30日
-

基礎の立上りのコンクリート打設
基礎の立上りに枠を組み、コンクリートを流し込みました。
基礎の高さは、40㎝、基礎の巾は15㎝となっています。
外構の計画や水災が気になられる方は、高さを上げることが可能ですので、ご相談ください。
- 4. 2021年04月07日
-
基礎の完成

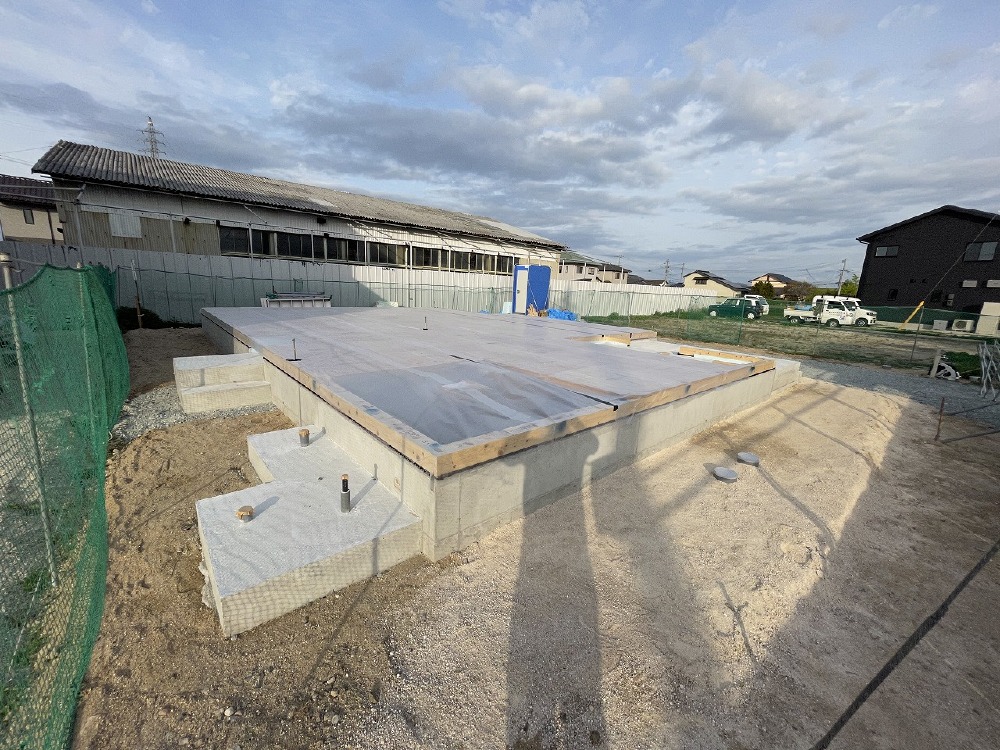

約1か月という期間で基礎が完成しました。
縄しかなかった土地に基礎ができると、すこしだけお家の間取りが想像できますね^^
この後は土台敷きを行っていきます。あともう少しで上棟です!
- 5. 2021年04月14日
-
土台敷き
基礎と土台の間に基礎パッキンと呼ばれる樹脂製の通気部材を組み込んでいきます。基礎から土台を浮かせることができ、湿気が伝わるのを防ぐことができます。床下換気口も作らなくても良くなるので、構造の弱点が少なくなります。
パッキンの上に土台・大引と呼ばれる構造材を施工していきます。さらにその上に床のベースとなる床構造合板を施工していきます。
- 6. 2021年04月23日
-

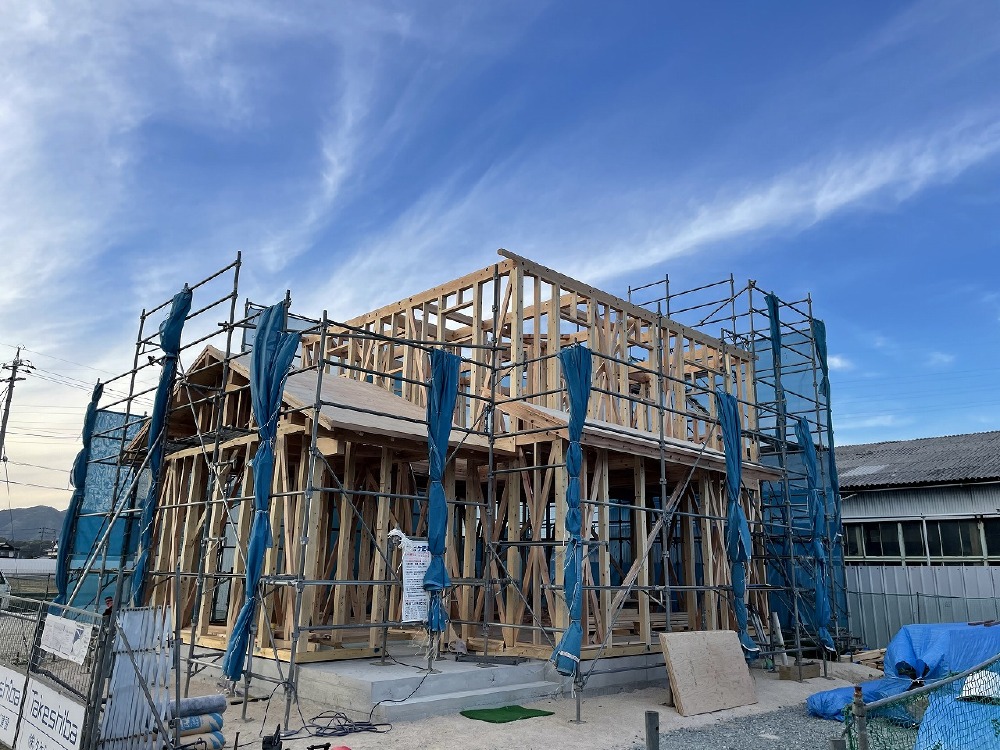

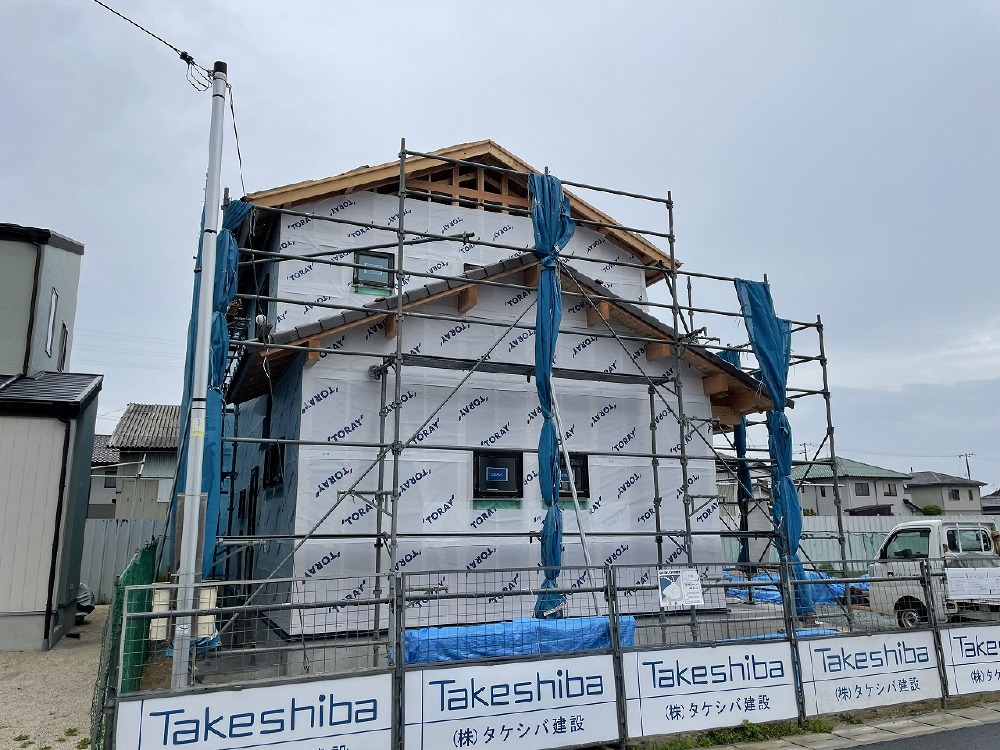

上棟式
本日、無事に上棟を迎えました。天気も良く、順調に進んでおります。
夕方には上棟式を執り行います。
工事に関わった人が一同に会し、今後の工事の安全を祈願し、お互いの協力の元に家をつくりあげていこうとする意思表示の会です。無事に棟が上がったことを喜び、感謝し、今後の工事の安全も祈願していきます。
- 7. 2021年04月27日
-

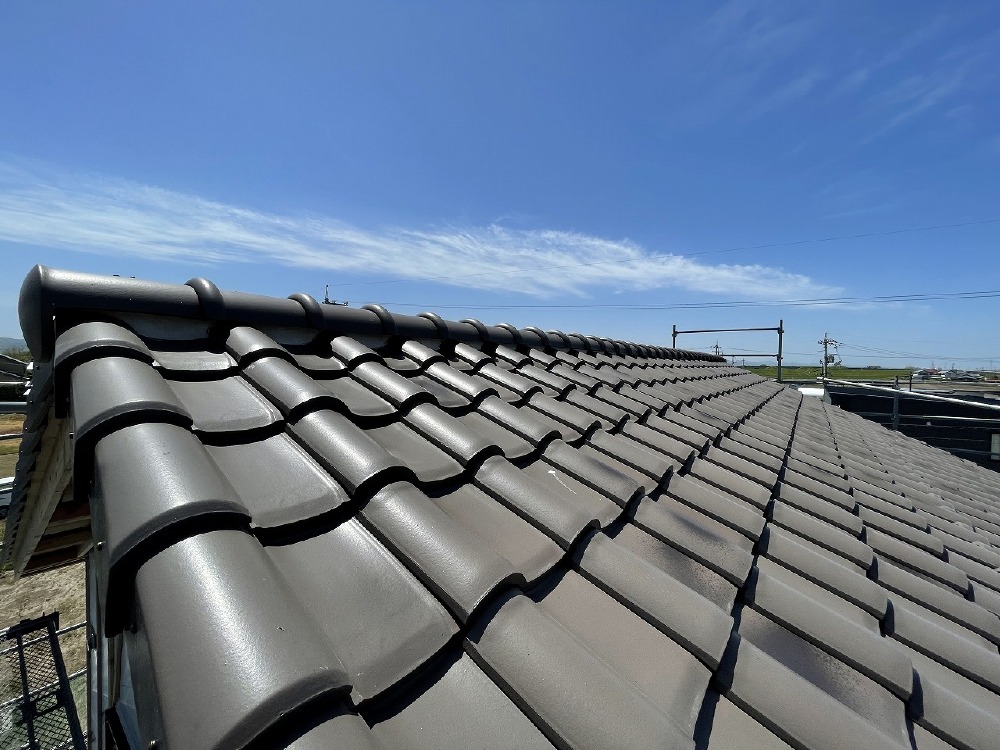

瓦が施工されました。
本日は、瓦の施工を行いました^^
落ち着いた色味のナチュラルグレーの石州瓦です。
少し色ムラがありとても可愛い瓦です♪
- 8. 2021年04月28日
-
防水シートの施工
外部には透湿防水シートを施工します。
細かい箇所には専用の部材と防水テープで綿密に施工し、雨水の浸入を防いでいきます。
- 9. 2021年04月28日
-
窓の取付
上棟が終わると、どんどん工事が進んでいきますよ~!

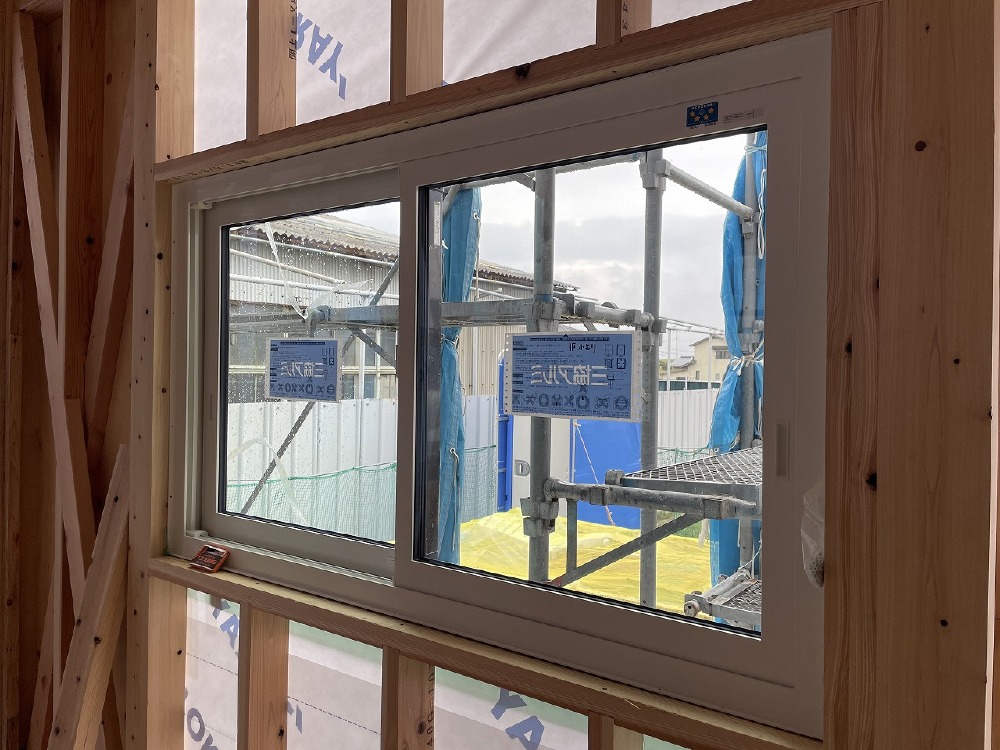

本日は、窓の取付を行いました。
弊社では、室内外ともに樹脂製の窓を標準としております。
結露を防ぎ、断熱性も向上します^^
- 10. 2021年05月14日
-
断熱材の施工

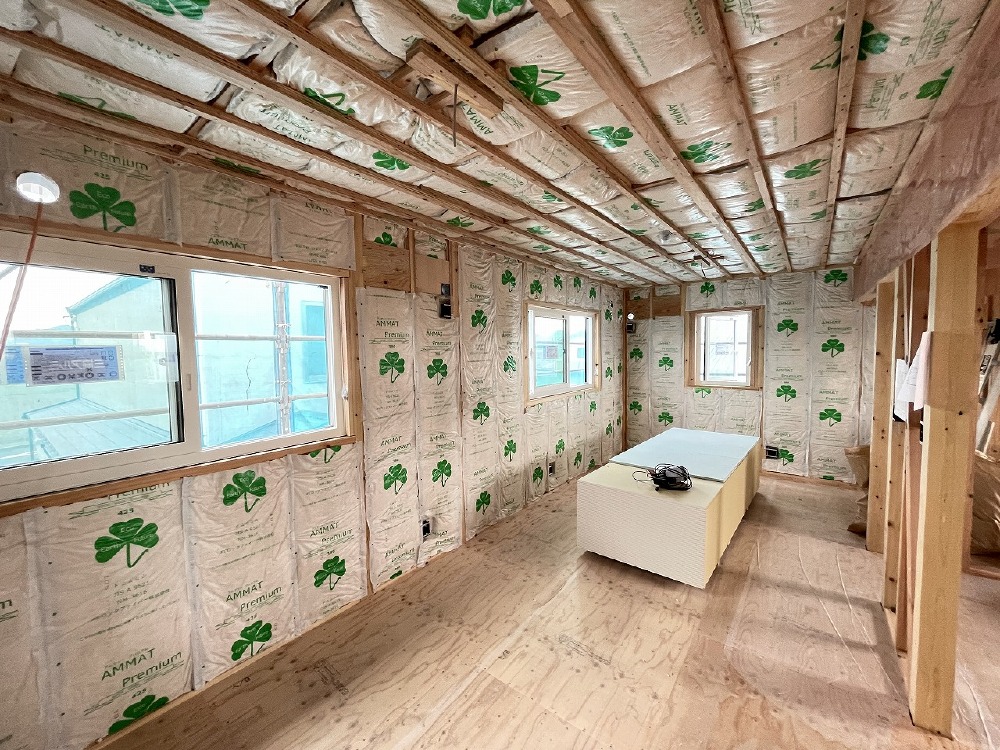

断熱材を施工しました。
びっしりと隙間なく、きれいに施工して頂いております!圧巻です!
- 11. 2021年05月20日
-
気密シートの施工
断熱材の上から「気密シート」というものを施工しています。
名前の通り室内の気密性を高める目的と、室内の水蒸気を壁内に侵入するの防ぎ、内部結露という状態を起こさないために貼っていきます!
- 12. 2021年05月24日
-

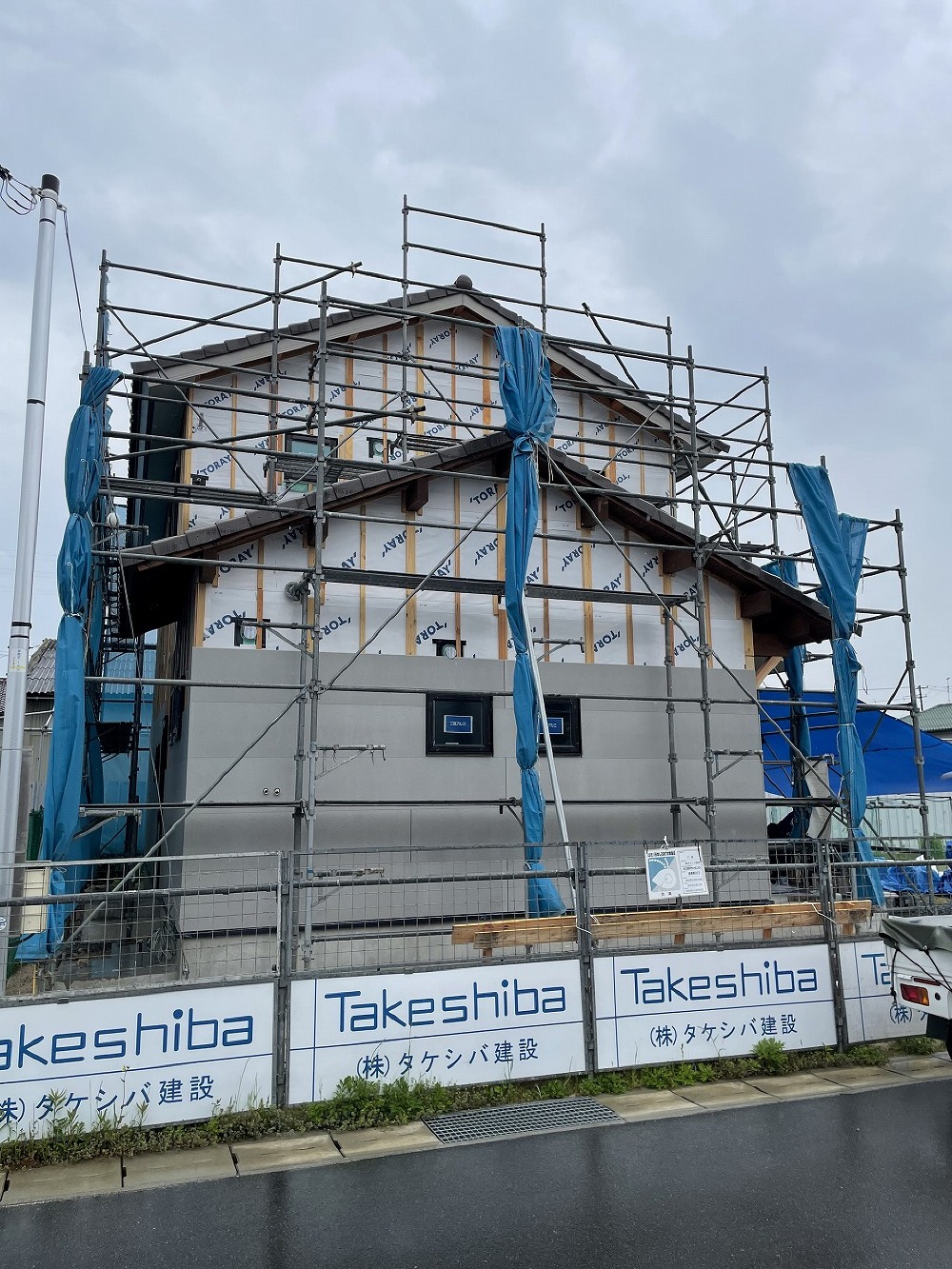

外壁にサイディングを張っていきます。
弊社の特徴である“塗り壁”を塗るために下地にサイディングを張っていきます。
工程が進むたび家の見た目が変わってきますね^^
完成が待ち遠しいです!
- 13. 2021年05月24日
-
石膏ボードが張られています。

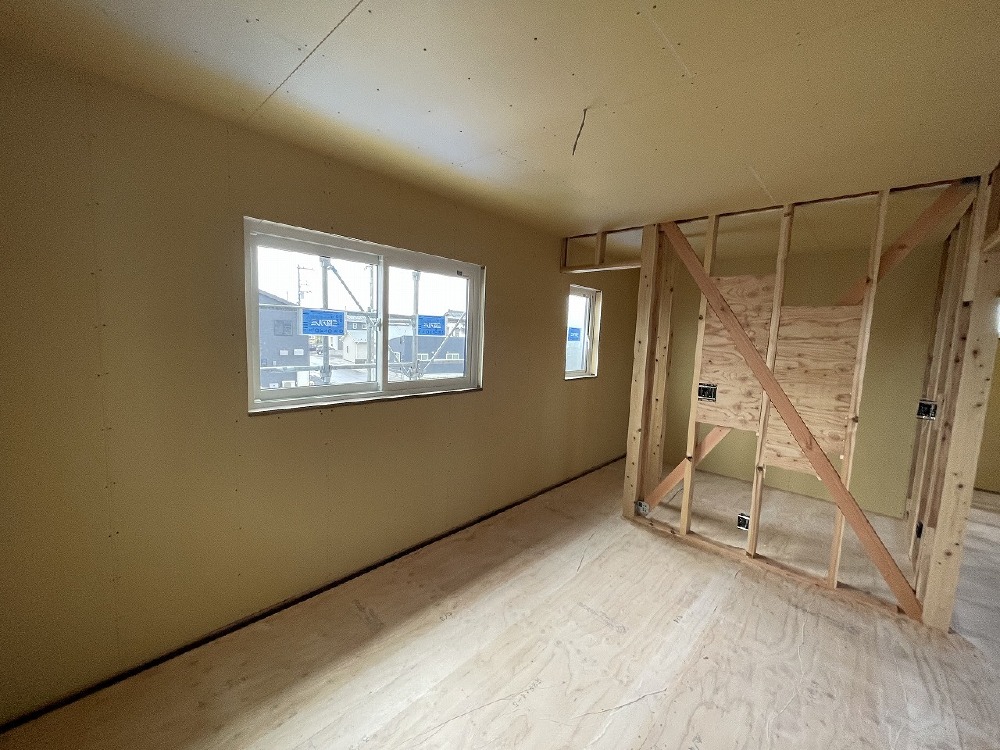

壁に石膏ボードが張られました。
着々と工事が進んでおります!
- 14. 2021年06月02日
-

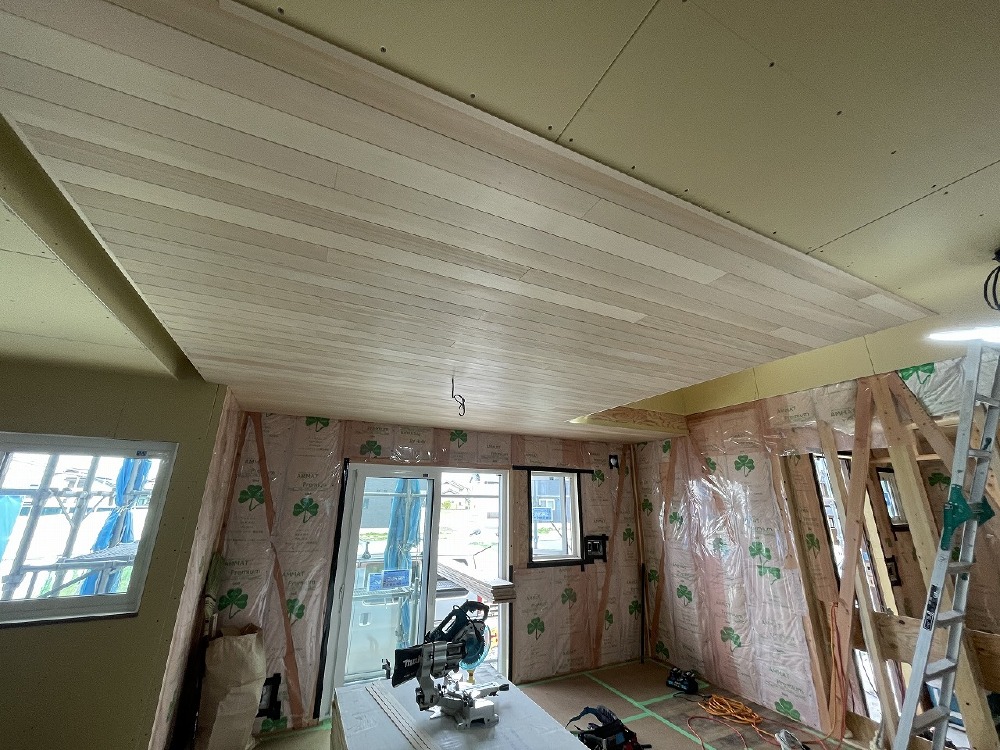

天井板張り

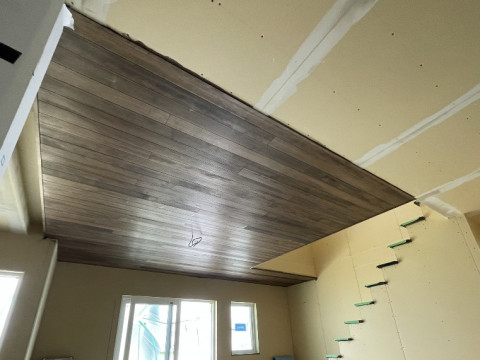

リビングの天井は板張りです!
木の温もりが感じられる落ち着いた雰囲気に仕上がります~*.・.
- 15. 2021年06月28日
-
塗装仕上げ
天井の板張りに塗装が施されました^^
落ち着いた空間に仕上がりそうです!
- 16. 2021年07月21日
-
タイル施工

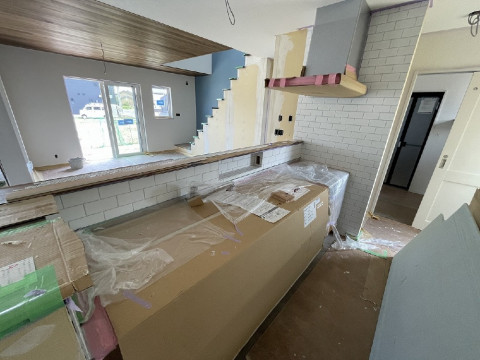

キッチンにタイルが貼られました。白い柔らかい質感のタイルです♪お料理をしながら、かわいいタイルが目に入ると癒されますね^^
- 17. 2021年08月03日
-
内装工事
室内の壁を仕上げていきます。

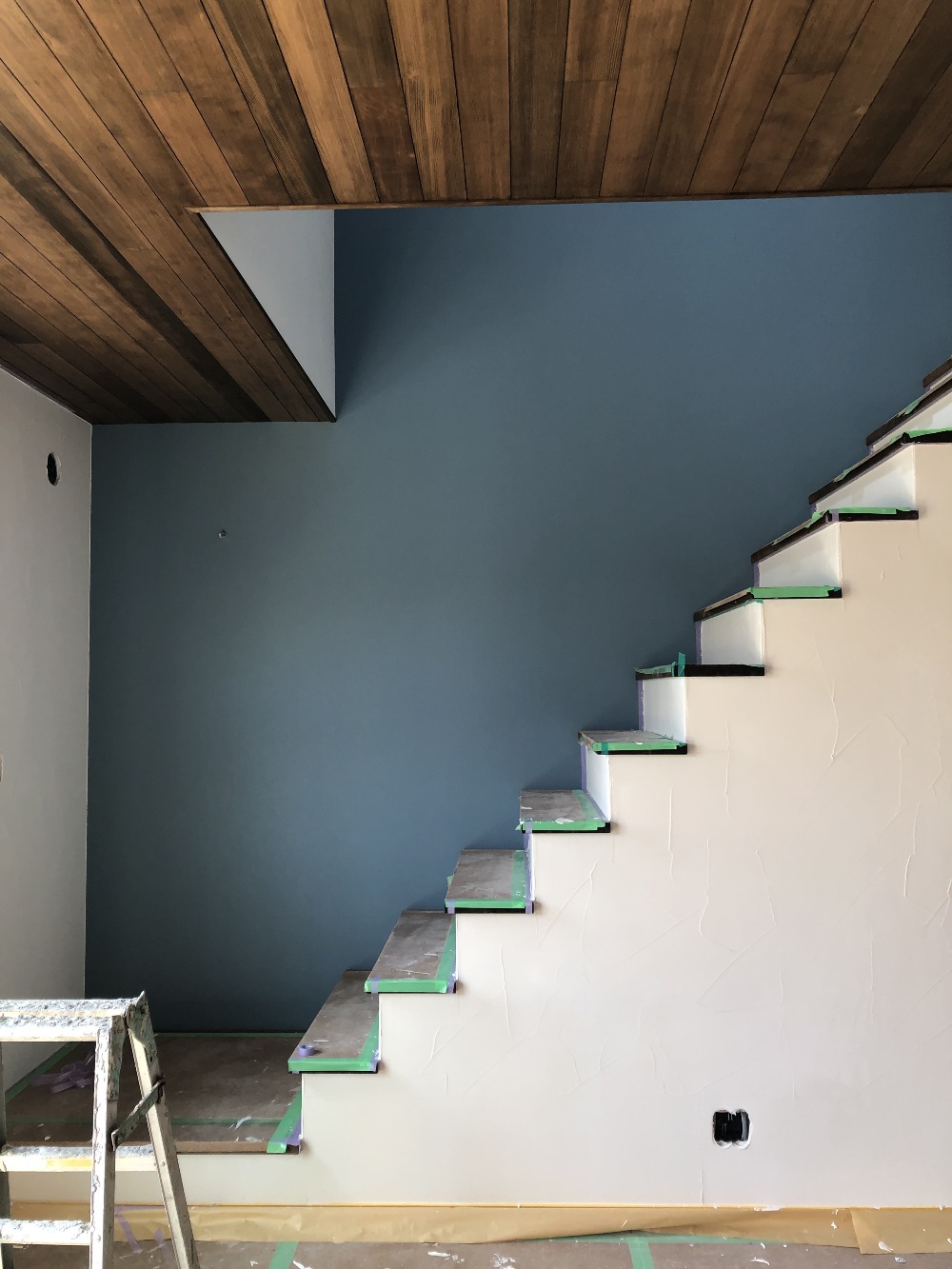

階段の壁面にはブルーのアクセントクロスをご選定頂きました♪
木部と白い珪藻土との相性が抜群です^^
仕上がりが待ち遠しいですね!
- 18. 2021年08月03日
-
外壁仕上げ
外壁が仕上がりましたね^^淡いグレーの外壁です(弊社では初!?)。ナチュラルグレーの屋根とも相性抜群ですね!
- 19. 2021年08月06日
-

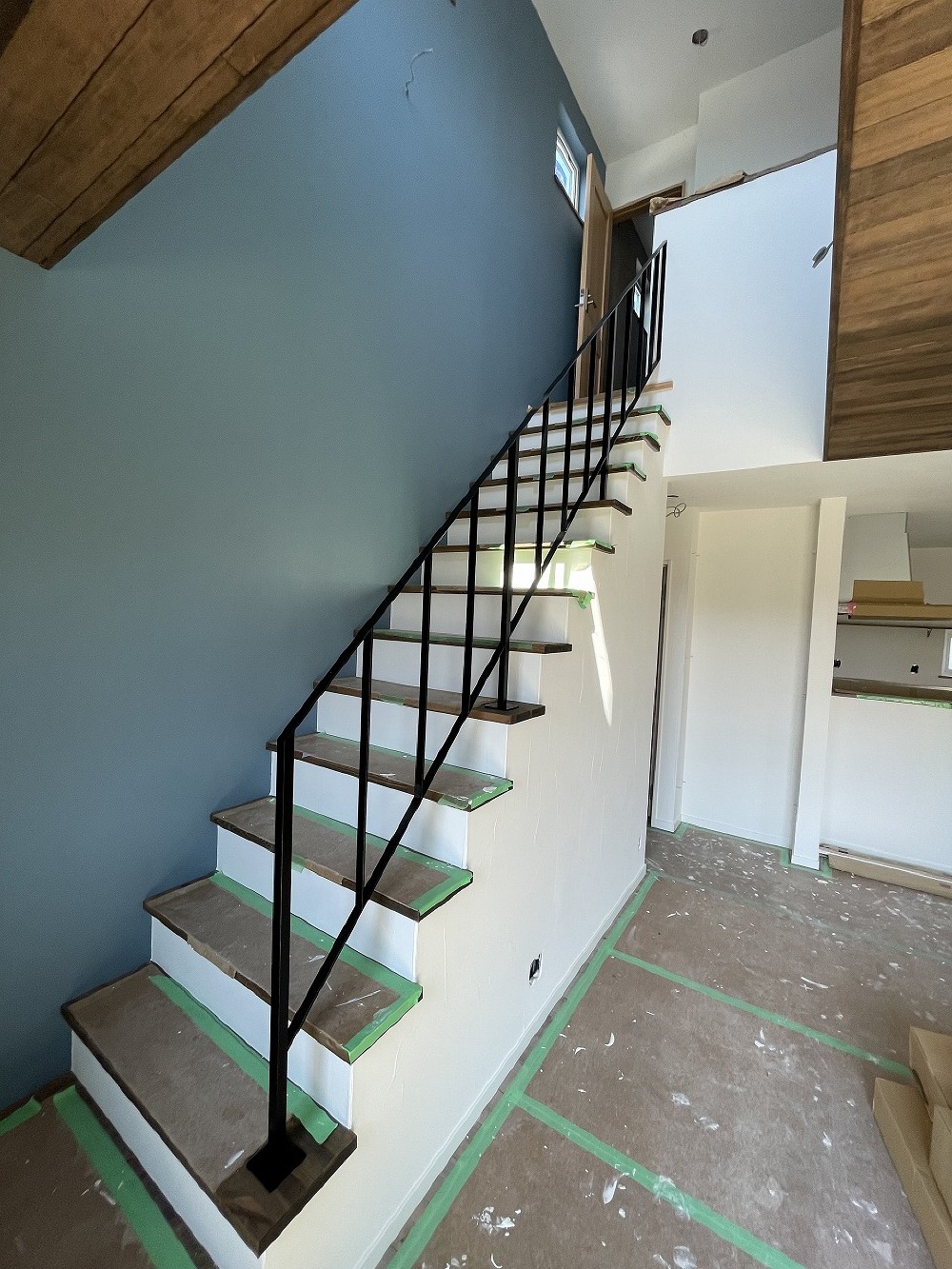

鉄骨手すり
階段の鉄骨手すりが取り付けられました!ブラックの手すりが空間を引き締めてくれます。
- 20. 2021年08月31日
-

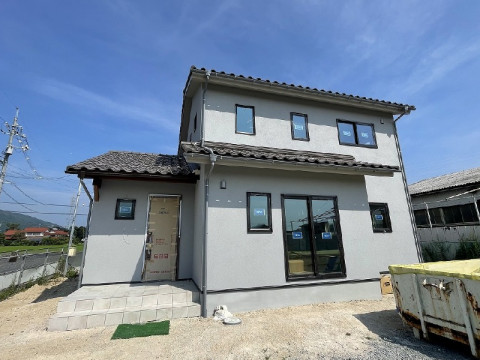

お引渡し
本日、お引渡しを行いました^^
とっても素敵な可愛らしいお家でした!
新しいお家で、これからたくさんの思い出を作ってください♪
ありがとうございました!
