A様のお家
地域別|すべて
建築中レポート
- 1. 2021年11月30日
-

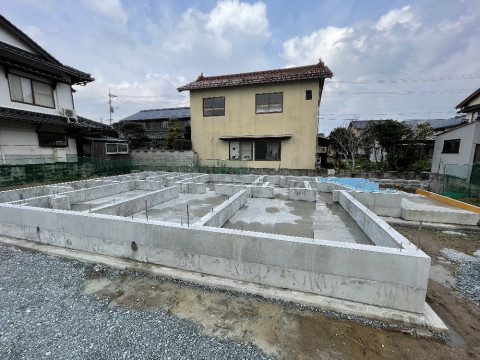

工事着工
いよいよ基礎工事が始まりました!
完成までが待ち遠しいですね^^
- 2. 2021年12月08日
-
配筋工事

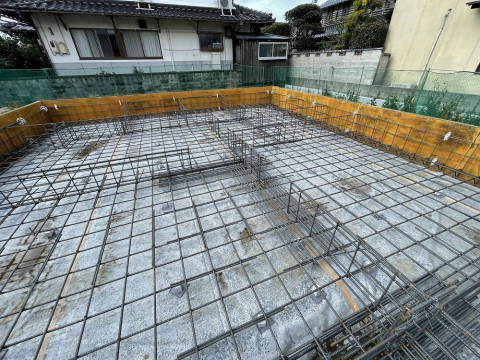

基礎の配筋工事が行われました。
外部の検査機関によって、確認をしていただきます!
- 3. 2021年12月11日
-

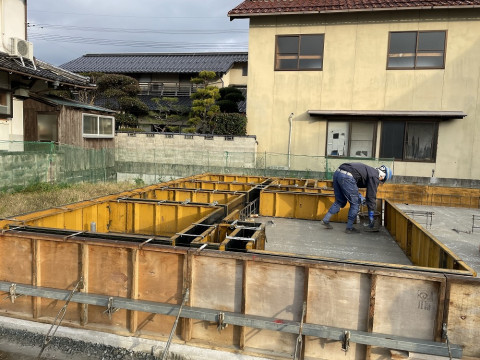

基礎の型枠の施工
配筋検査も無事に終わり、基礎の立ち上がりを作っていきます!
- 4. 2021年12月17日
-
型枠が外れました。
基礎の立ち上がりが完成しました^^
これから給排水の工事などが進んでいきます。
- 5. 2022年01月15日
-

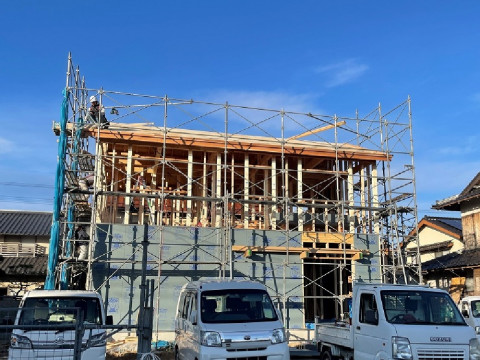

上棟を迎えました!
無事に上棟を迎えました。
天候にも恵まれての上棟式となりました^^
完成が待ち遠しいですね!
- 6. 2022年01月17日
-
屋根工事
上棟を終えるとすぐに屋根工事に入ります。

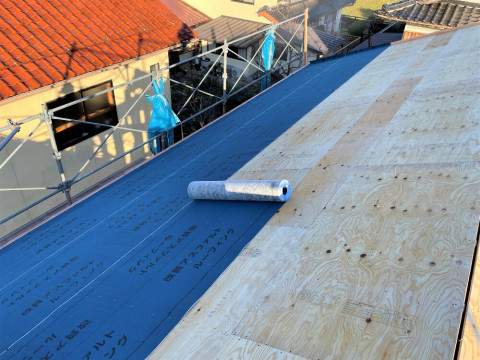

防水シートを貼り、雨水の侵入を防ぎます。
- 7. 2022年01月18日
-

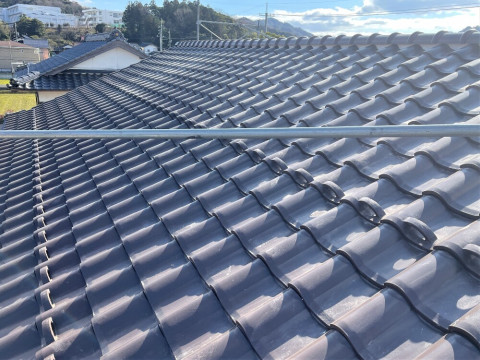

瓦の施工
屋根に瓦が葺かれました^^
- 8. 2022年01月19日
-
防水シートが貼られました!
外部からの雨水の侵入を防ぐため、透湿防水シートが貼られました!
細かい箇所には専用の部材と防水テープで綿密に施工し、雨水の浸入を防いでいきます。
外部機関による防水検査を受けて、きちんと施工されているか確認します。
- 9. 2022年01月31日
-

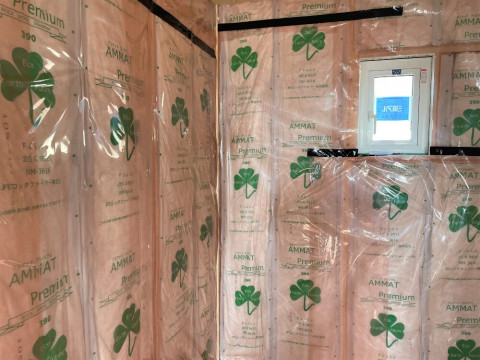

断熱材を入れていきます
断熱材を構造材の隙間にびっしりと詰めていきます。
家の断熱性能を左右する大事な工程です!
ピンク色の気密シートを貼ることで家の気密性の向上につながります^^
- 10. 2022年02月10日
-

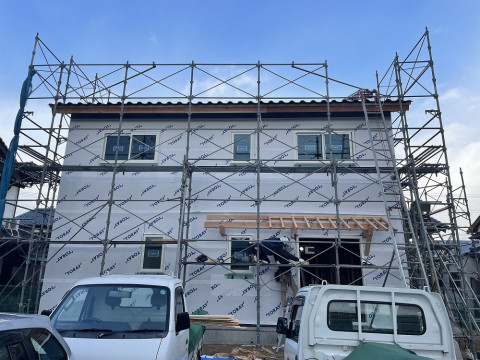

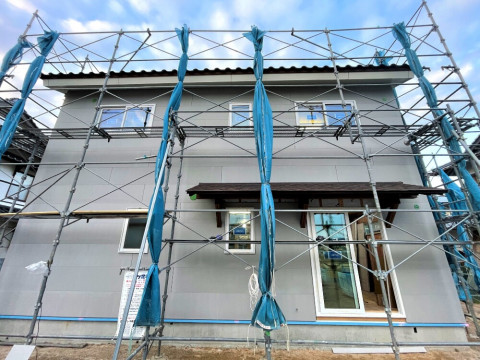

外壁にサイディングを貼っていきます
弊社の特徴である“塗り壁”を塗るために下地にサイディングを貼っていきます。
工程が進むたび家の見た目が変わってきますね^^
完成が待ち遠しいです!
- 11. 2022年02月14日
-
床板の施工

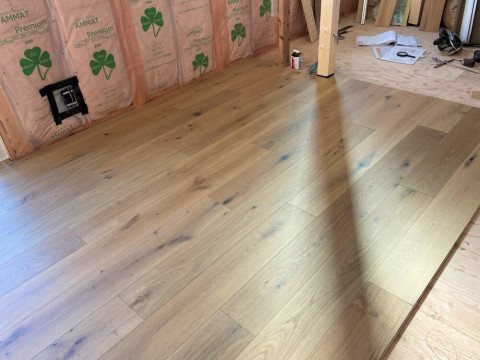

大工さんの手によって床が張られました。
床が張られるとグっとお家の雰囲気が出ますね^^
- 12. 2022年02月14日
-
階段の施工
階段ができるまでは、脚立を使っていましたが、階段が完成したことでスムーズに昇り降りが可能になりました。
- 13. 2022年04月16日
-

内装工事
プラスターボードを貼り終えると、プラスターボードの接合部、ビスを打った箇所、及びコーナーシールを貼った箇所をパテでならしていきます。
下塗り処理をした後に内装仕上げ材を施工していきます。いよいよクロス貼りです!
- 14. 2022年04月18日
-

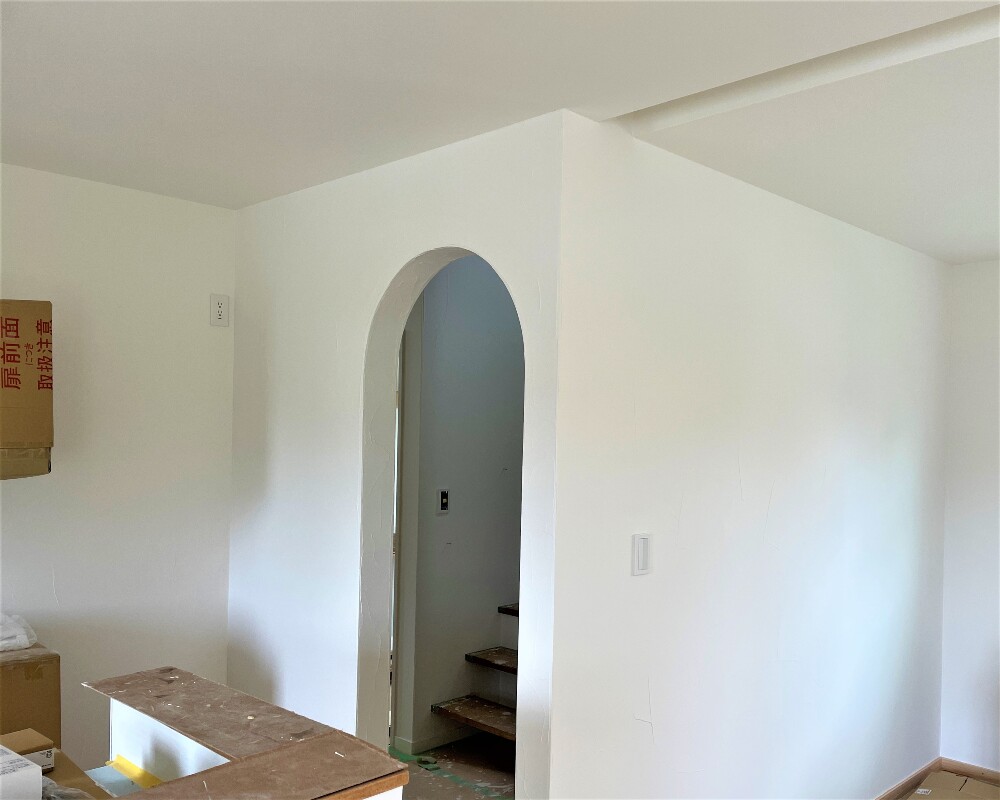

アーチ型の垂れ壁の施工
お客様のご要望でこのようなアーチ型にすることができます。
丸みのあるデザインだと、温もりある優しい印象になりますね^^
- 15. 2022年05月24日
-
お引渡し
本日、お引渡しを迎えました。
たくさんこだわりの詰まった素敵なお家になりましたね!
これからたくさんの思い出を刻んでいってください!
本当にありがとうございました。
末永くよろしくお願い致します^^
