K様のお家

地域別|すべて

建築中レポート

1. 2023年02月02日
着工

着工

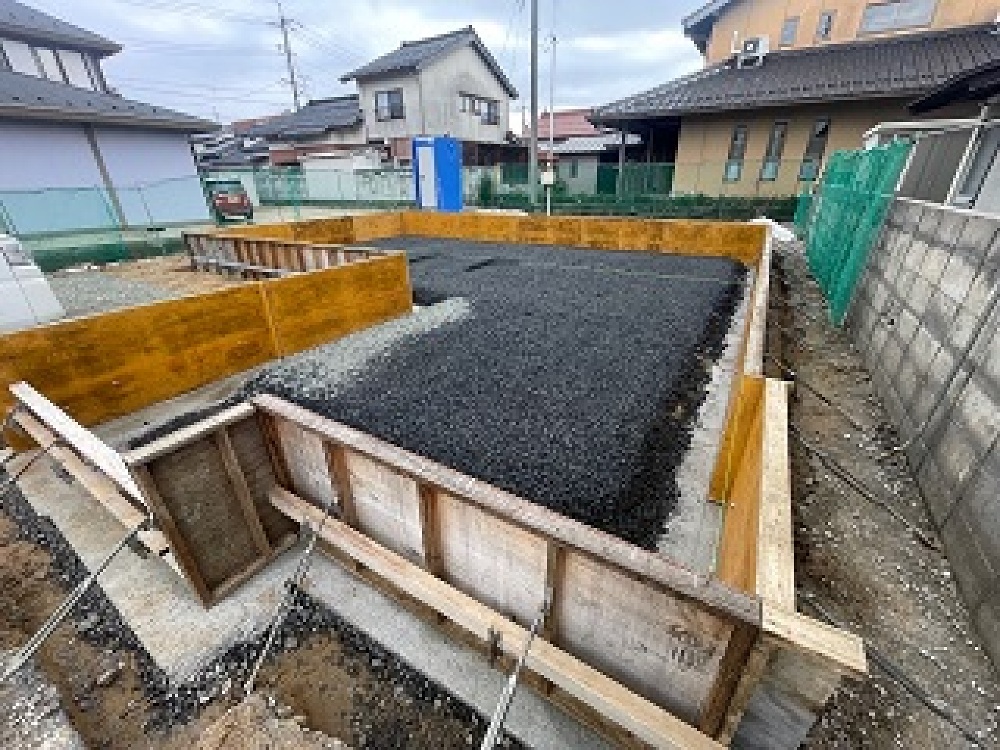

地鎮祭、地盤調査後に基礎工事から着工していきます。
基礎が完成するまでには約1か月程かかります。

2. 2023年02月07日

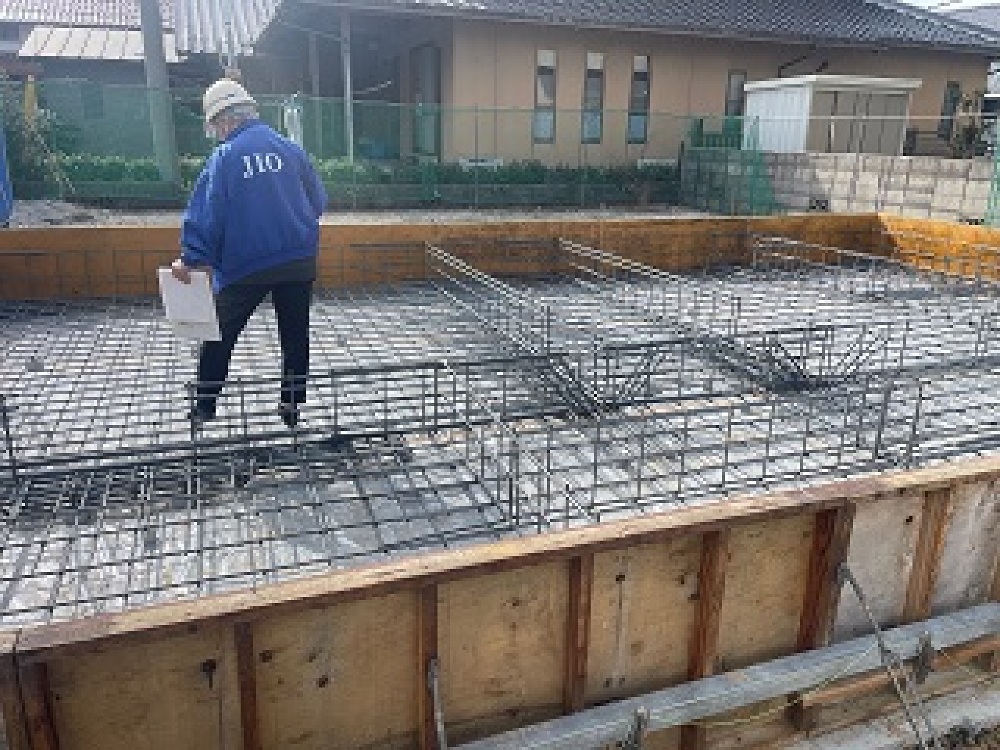

配筋検査

配筋検査

次は基礎を作るために執拗な配筋工事を行います。
本数や大きさ、正しく配置されているかというのを写真のように検査員の方に来ていただき、検査を行っていきます!

3. 2023年02月09日

コンクリートの打設

コンクリートの打設

基礎の床となる部分にコンクリートを打ち込みました。
コンクリートが固まると次は立上りの部分を作っていきます!

4. 2023年02月14日

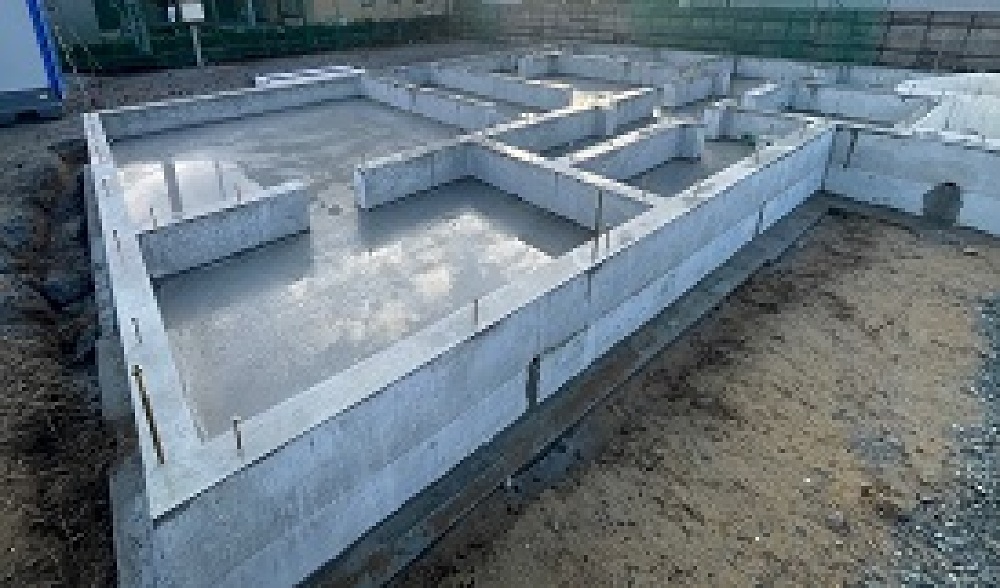

基礎の完成

基礎の完成

お家を支える大事な基礎が完成しました!
これから棟上げに向かって工事を進めていきます^^

5. 2023年03月03日

土台・大引の施工

土台・大引の施工

基礎の上には床下換気の基礎パッキン(写真錠では黒く見える部材です)を施工し、その上に構造材の土台・大引と呼ばれる構造材を施工していきます。構造材が基礎に直接触れないようにするためです。

6. 2023年03月09日

上棟日前日

上棟日前日

いよいよ明日の上棟に向けて
着々と準備を進めております!

7. 2023年03月10日
上棟を迎えました^^

上棟を迎えました^^

本日上棟を迎えました!
おめでとうございます。

職人さんが一丸となって構造材を組んでいきます。
たくさんの人や木に支えられてお家が完成します。
その感謝や工事が無事に進むことを願って、上棟式を執り行います!
完成が待ち遠しいですね^^

8. 2023年03月11日

屋根工事

屋根工事

上棟が終わると屋根工事に入っていきます。

9. 2023年03月17日

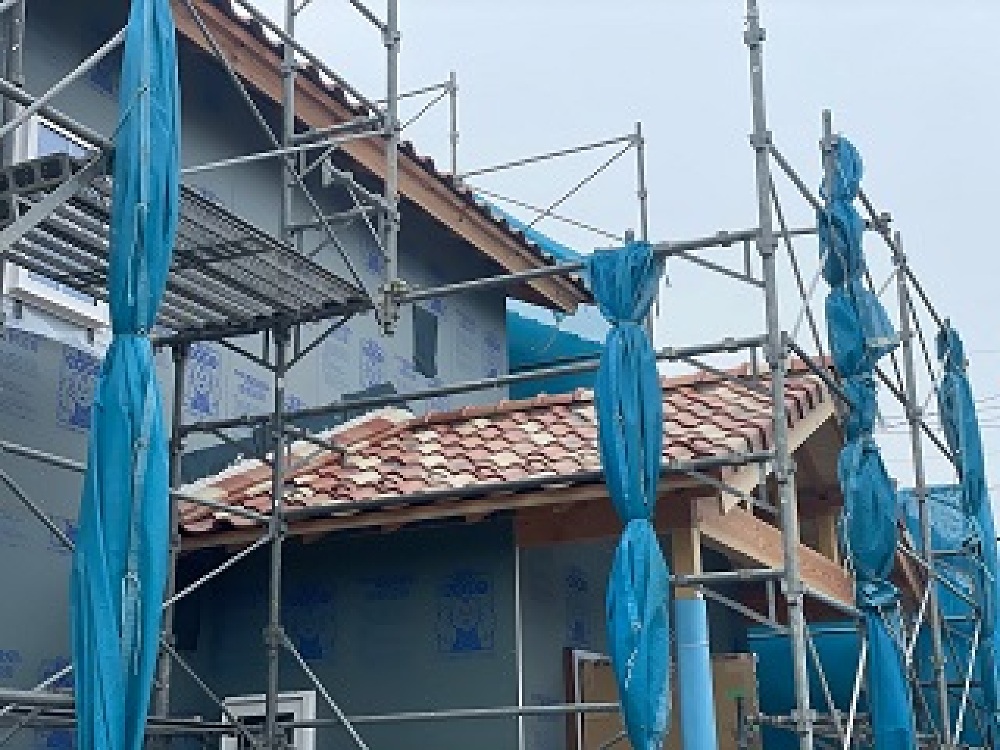

瓦の施工

瓦の施工

瓦の施工が進んでおります!
配色がとても美しいです^^

3色の混ぜ葺きは、洋風で可愛い仕上がりになります!
塗り壁もお家に似合いますね!

10. 2023年03月18日

窓の取付

窓の取付

壁面に窓が取り付けられました。
組子がアクセントになっていますね^^

11. 2023年03月22日
金物検査

金物検査

12. 2023年03月23日

防水シート張り

防水シート張り

外部には透湿防水シートを施工します。
細かい箇所には専用の部材と防水テープで綿密に施工し、雨水の侵入を防いでいきます。

13. 2023年04月11日

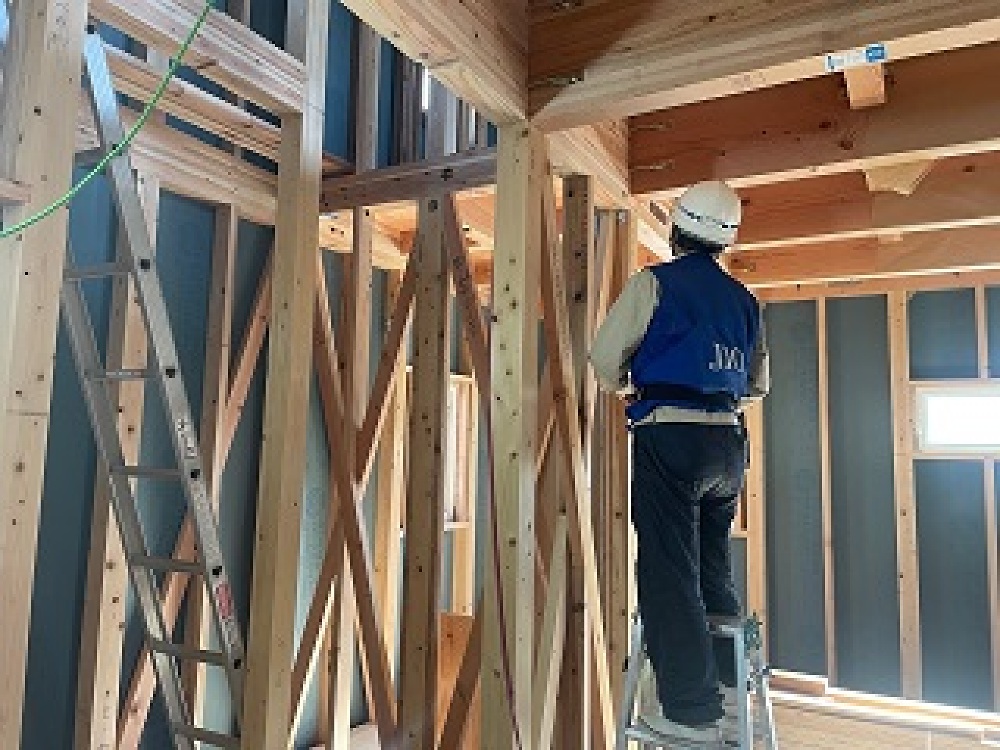

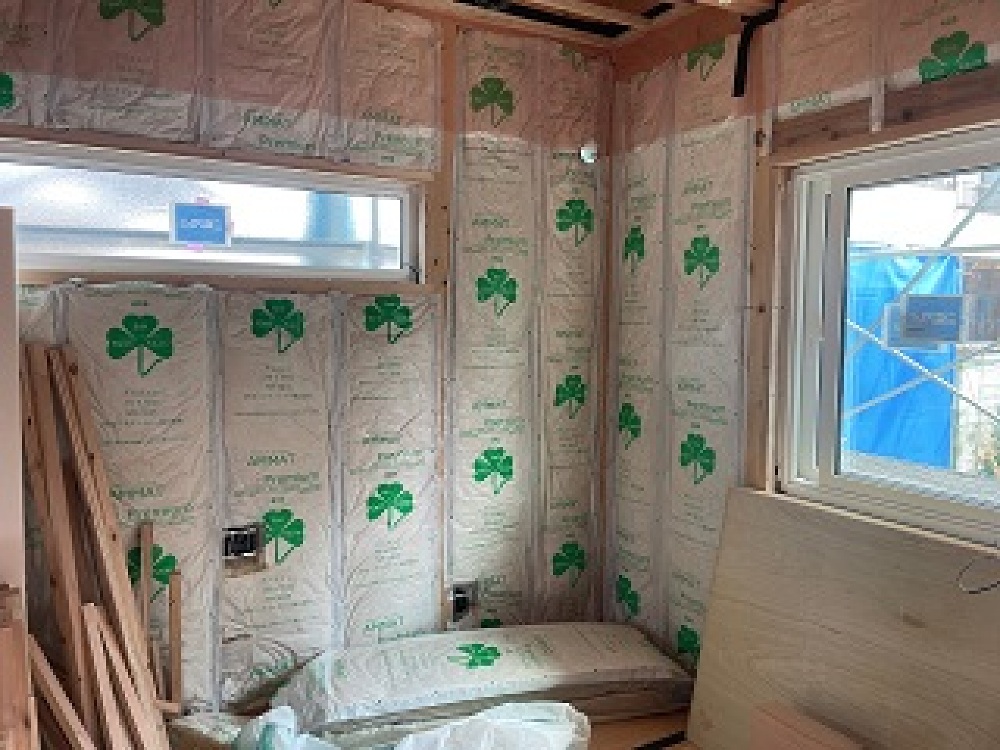

断熱材の施工

断熱材の施工

壁面に断熱材が入りました!
気密シートもしっかり丁寧に貼っていきます。

14. 2023年05月01日

大工工事が進んでいます。

大工工事が進んでいます。

大工さんによる作業が着々と進んでおります!

15. 2023年05月19日

外壁が仕上がりました!

外壁が仕上がりました!

16. 2023年05月20日
壁紙が貼られました!

壁紙が貼られました!

キッチンの床にクッションフロアが貼られました。
一気にお家の雰囲気が変わりますね!

17. 2023年06月02日
内装工事(塗装)

内装工事(塗装)

タケシバ建設は既製品をあまり使わず本物の木を使うため、
仕上げの塗装が一般的な家に比べてたくさんあり、とても重要になります。
塗装は職人さんが塗っている姿を見ると簡単そうに見えますが、
木の種類によって同じ塗料でも仕上がりが異なるため
自然な仕上がりになるよう調整しながら塗ってくださっています。

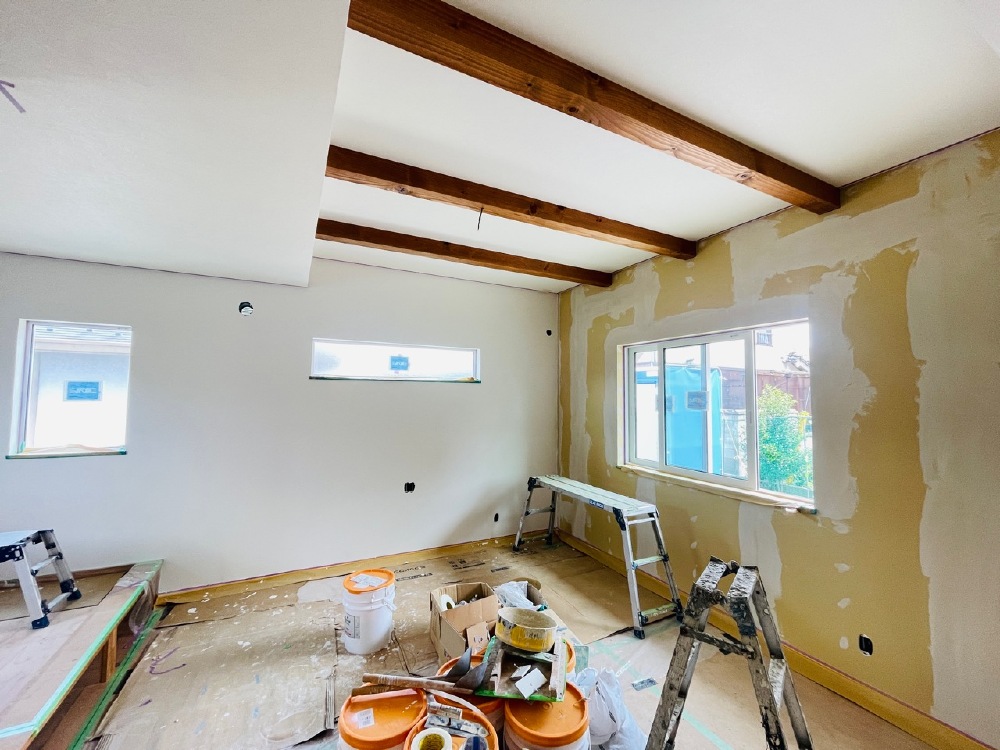

18. 2023年06月13日
内装工事(タイル貼り)

内装工事(タイル貼り)

工事終盤になってくると内装工事にたくさんの職人さんたちが
次々に現場に来られます。
お施主様が数か月、悩んだり楽しんだりして選んでいかれた仕様が
この数週間で一気に家にやってきて仕上がっていきます。

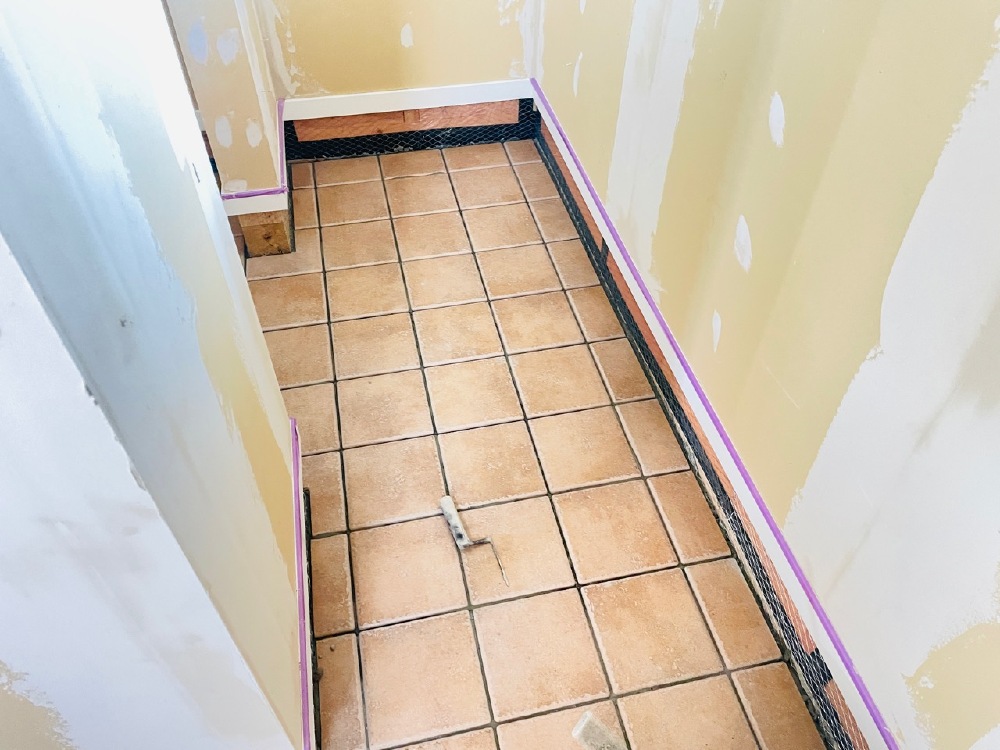

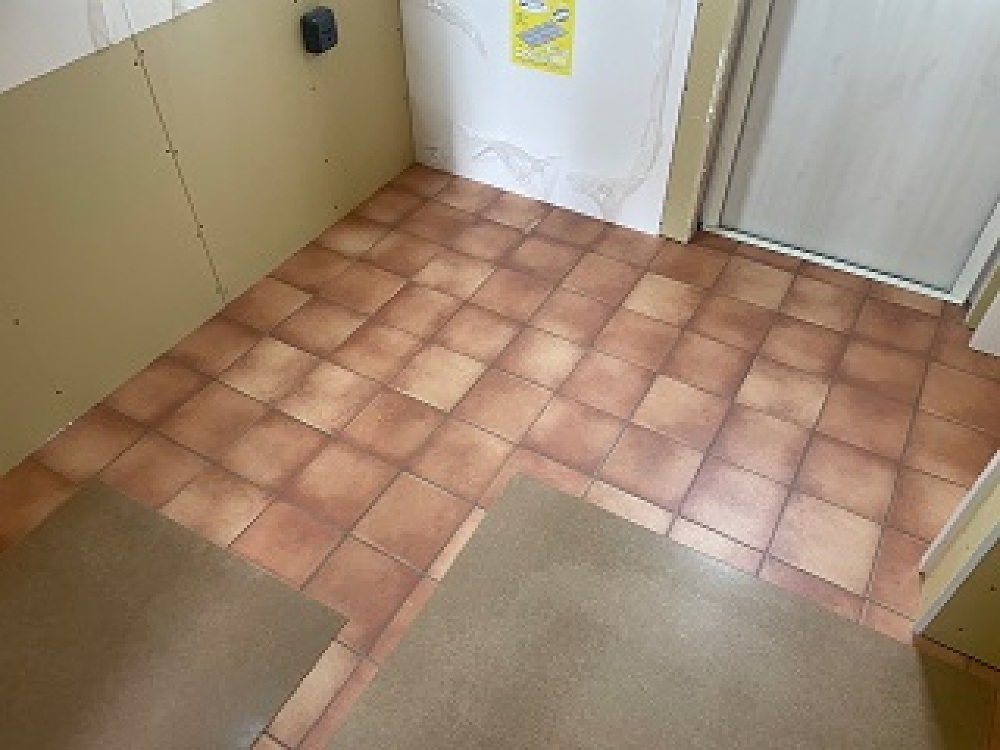

今日は左官さんが玄関のタイル貼りと1階の塗り壁の工事です。
テラコッタ調のタイルは温かみのあるやさしい雰囲気にしてくれます。

19. 2023年06月13日
内装工事②(塗り壁)

内装工事②(塗り壁)

1階の壁は塗り壁で仕上げます。
写真で塗り壁の質感をお伝えできないのが残念ですが
やはり塗り壁はいい!といつも思ってしまいます。
