I様のお家

地域別|すべて

建築中レポート

1. 2022年06月10日
基礎工事が始まりました!

基礎工事が始まりました!

基礎は建物にかかる荷重や地震によって水平に生じる力を地盤に逃す役割を持ち、構造上とても重要な工事になります。
写真では、砕石をしっかりと転圧をし、防水シートを地面からの湿気を抑えるために貼っています。

2. 2022年06月13日

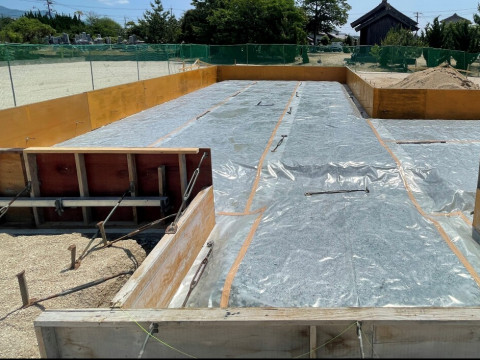

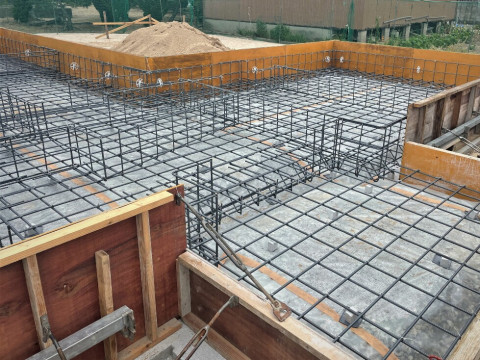

配筋工事

配筋工事

配筋については、本数、太さ、位置など細かく仕様によって決められています。
第三者機関の管理者によって、仕様通り正しく配筋がされているかをチェックする検査を受けます。

3. 2022年06月21日

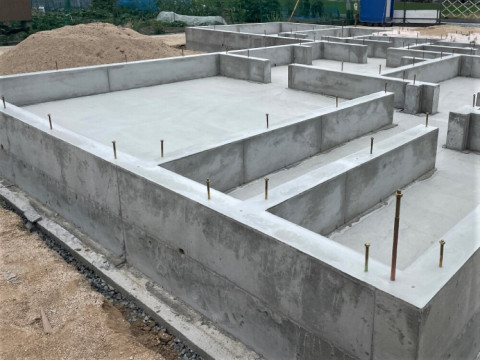

基礎の枠型

基礎の枠型

基礎の枠型が完成しました。次は床下に給排水の配管を施工していきます。

4. 2022年07月20日

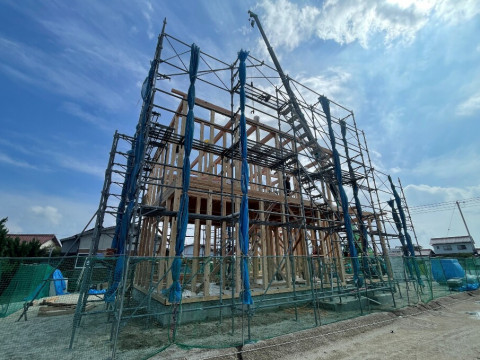

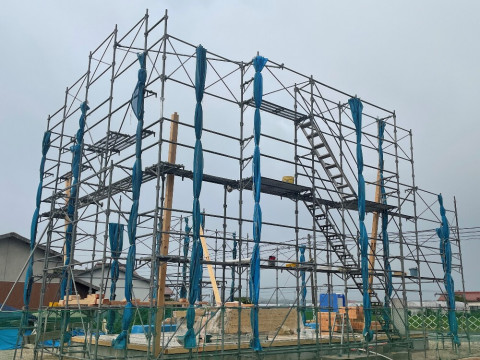

足場の組み立て

足場の組み立て

現場に足場が組み立てられました。
明日はいよいよ上棟式です。

5. 2022年07月21日
上棟式

上棟式

本日は上棟式です。
朝から大工さんが工事を進めていきます。
上棟式とは、工事に関わった人が今後の工事の安全を祈願し、お互いの協力の元にお家をつくりあげていこうとする意思表示の会です。
無事に棟が上がったことを喜び、感謝し、今後の工事の安全も祈願していきます。

6. 2022年07月21日
屋根工事

屋根工事

棟が上がると、屋根工事に入っていきます。

7. 2022年07月22日

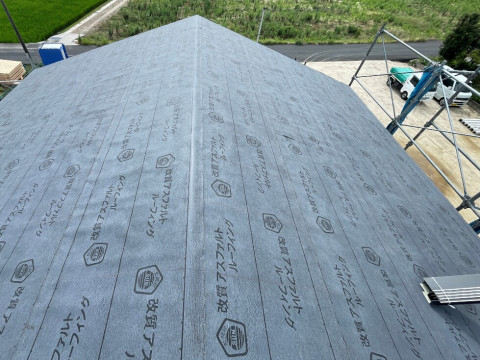

防水シート

防水シート

屋根工事と同時に外壁には、防水シートを貼っていきます。
防水処理がきちんと行われているか、外部の検査機関によりチェックをしていただきます!

8. 2022年08月12日
断熱材の施工

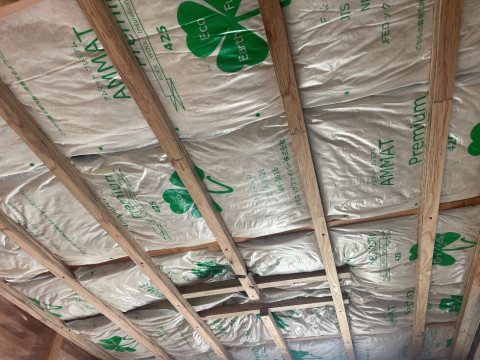

断熱材の施工

屋根に断熱材が入りました!

9. 2022年10月05日

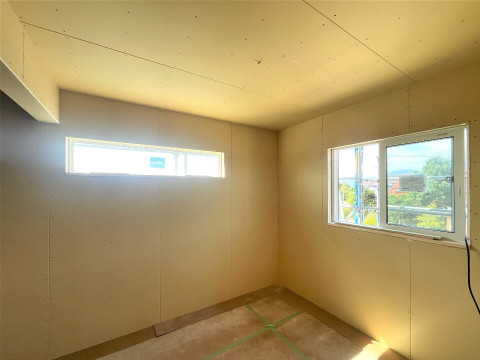

石膏ボードが張られました。

石膏ボードが張られました。

着々と大工工事が進んでおります。
石膏ボードが張られ、だんだんとお部屋の形が出来上がってきましたね^^

10. 2022年10月05日

階段の施工

階段の施工

階段が出来上がるまでは、脚立を使用していましたが、
階段が完成したことでスムーズに昇り降りが可能になりました。

11. 2022年10月22日
内装工事

内装工事

木部の塗装をしていきます。
打合せで決まったお色で階段の手すりや玄関収納、造作部分の棚等を塗っていきます。

12. 2022年11月28日
お引渡し

お引渡し

完成おめでとうございます!
お施主様のこだわりがたくさん詰まったお家になりました。
これから新しいお家で楽しんでいただき、たくさんの思い出を作って頂けたらと思います^^
