O様邸のお家
地域別|すべて
建築中レポート

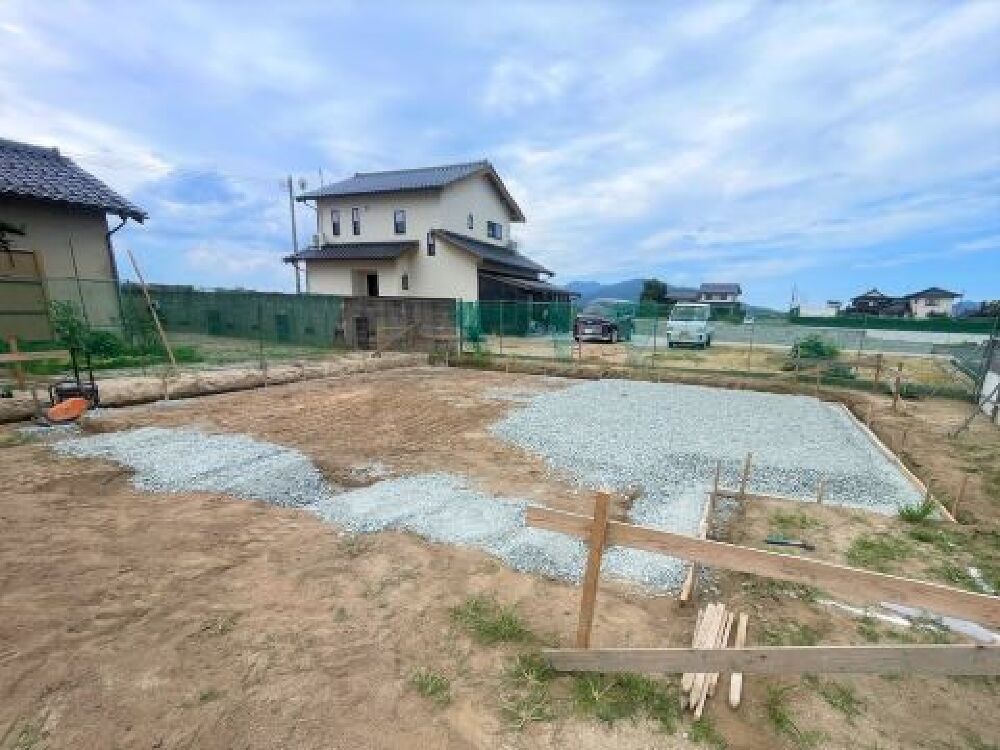

- 1. 2023年07月31日
-
着工しました!
間取りなどいろいろと検討していただいてから、建築確認申請を提出したり、地盤調査を行ったり・・・
そして、待ちに待って着工いたしました!
工事は床掘(とこぼり)といって、基礎(家の下部のコンクリート部分)をつくるために地盤面を決めた高さに掘っていきます。
そして砕石を入れて転圧機で押し固めていきます。
- 2. 2023年08月01日
-

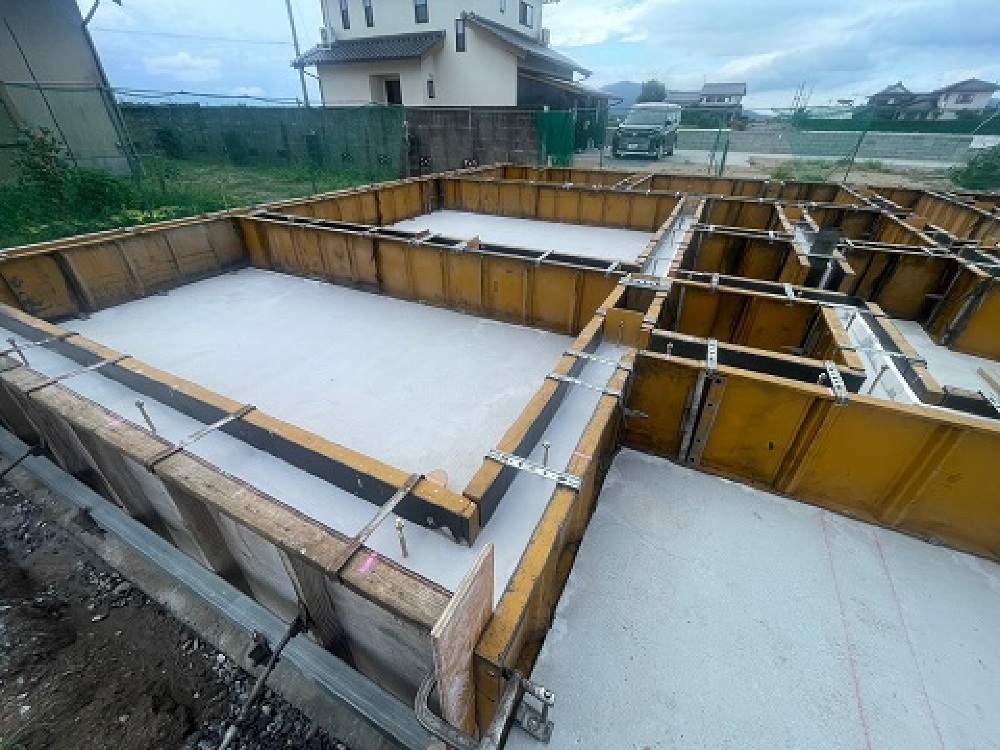

型枠を組みました
砕石を敷いたら、コンクリートを入れるために型枠(かたわく)というオレンジ色の板で枠を組みます。
型枠は簡単に組めそうな感じがしますが、この枠が家の基礎の仕上がりになるのでミリ単位で緻密に組まれます。
よくよく見ると高さや直角をそろえるために水糸というビニールの細い糸があちこちに張られています。
これが施工していく基準になっていきます。
- 3. 2023年08月04日
-

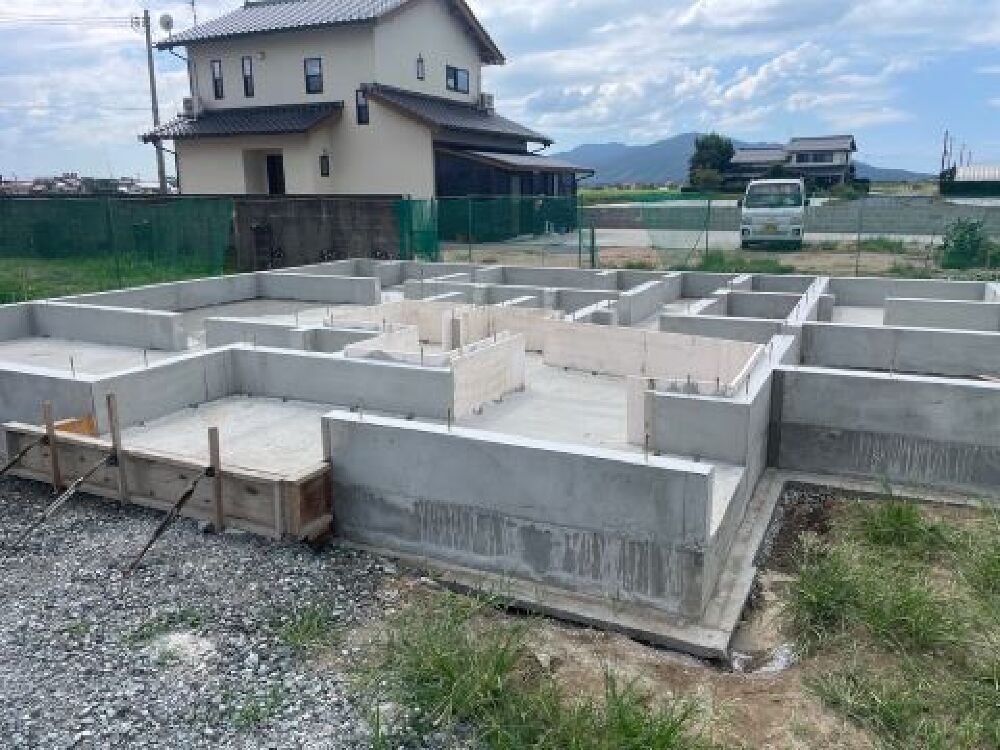

配筋しました

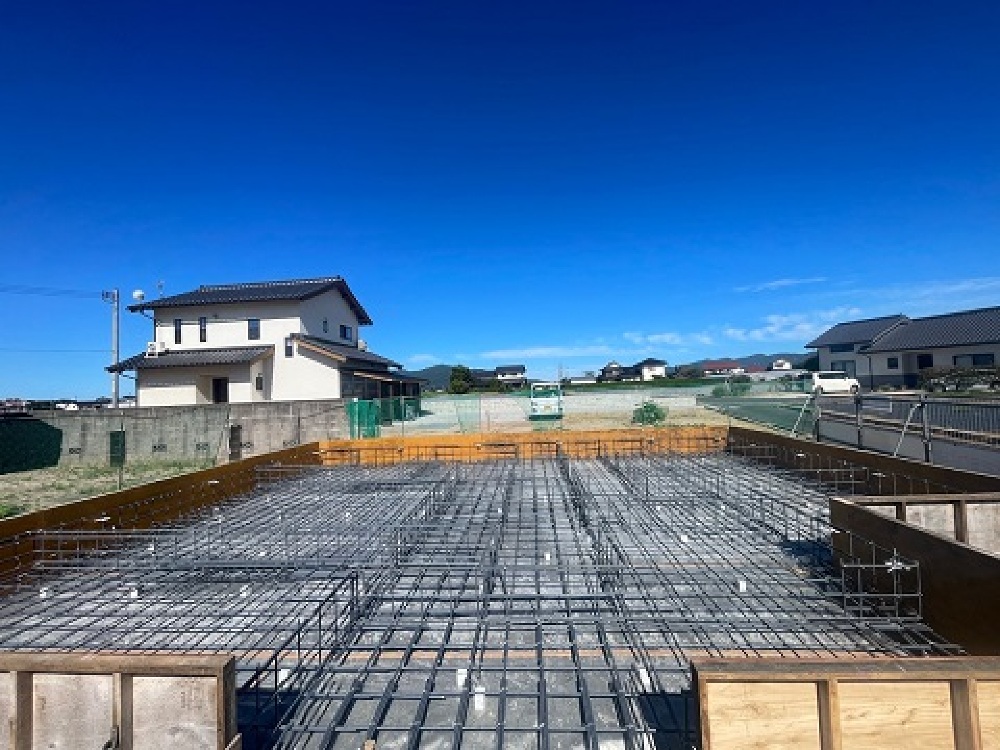

連日の炎天下の中、基礎屋さんはコンクリートを入れる前に鉄筋を組みました。
コンクリートを入れてしまうと見れなくなってしまう鉄筋ですが、このように整然と組まれます。
鉄筋の太さやピッチは基礎の強度にも関係します。
そのためきちんとした工事がされているかどうか、外部の検査機関にお願いして配筋検査が行われます。
外部機関が検査してOKが出てからコンクリートを入れるので安心です♪
- 4. 2023年08月08日
-

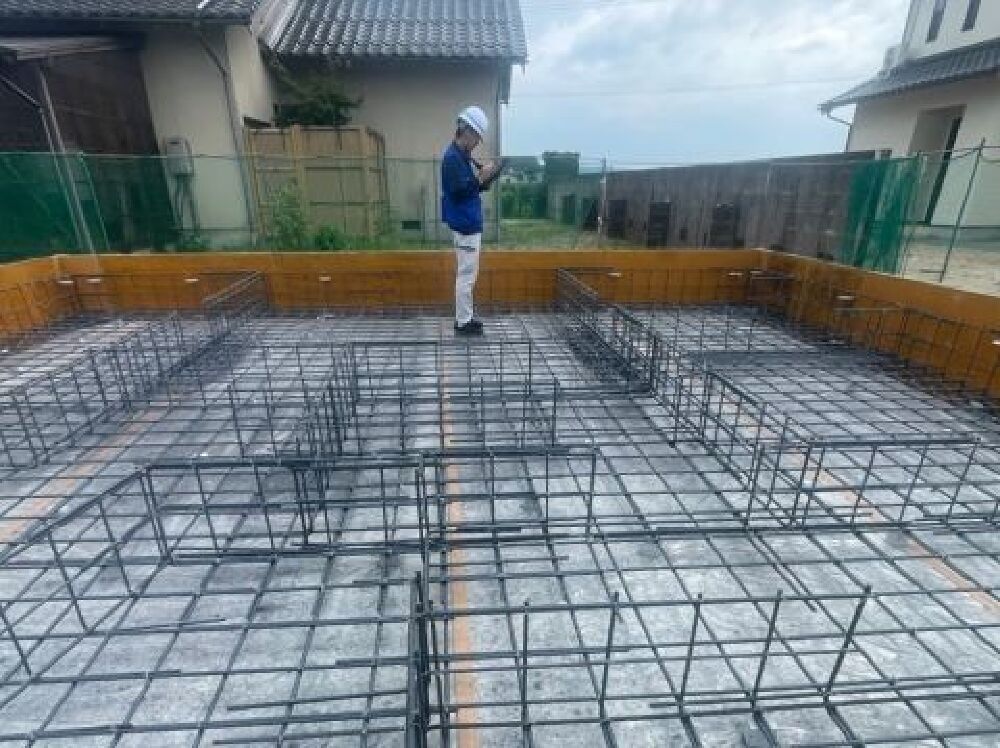

配筋検査がありました
鉄骨を組み終わると、第3者機関による配筋検査が行われます。
この検査に合格してからコンクリートを流し入れていきます。
鉄骨の組み方や太さは基礎の強度の重要な部分でもあり、
コンクリートを入れてしまうときちんと施工されたかどうか確認できなくなるので
このタイミングで検査があります。
詳しい人でないと見ただけできちんと施工されているかわかりませんが、
こうやって専門機関に検査してもらえればお施主様も安心です♪
- 5. 2023年08月10日
-

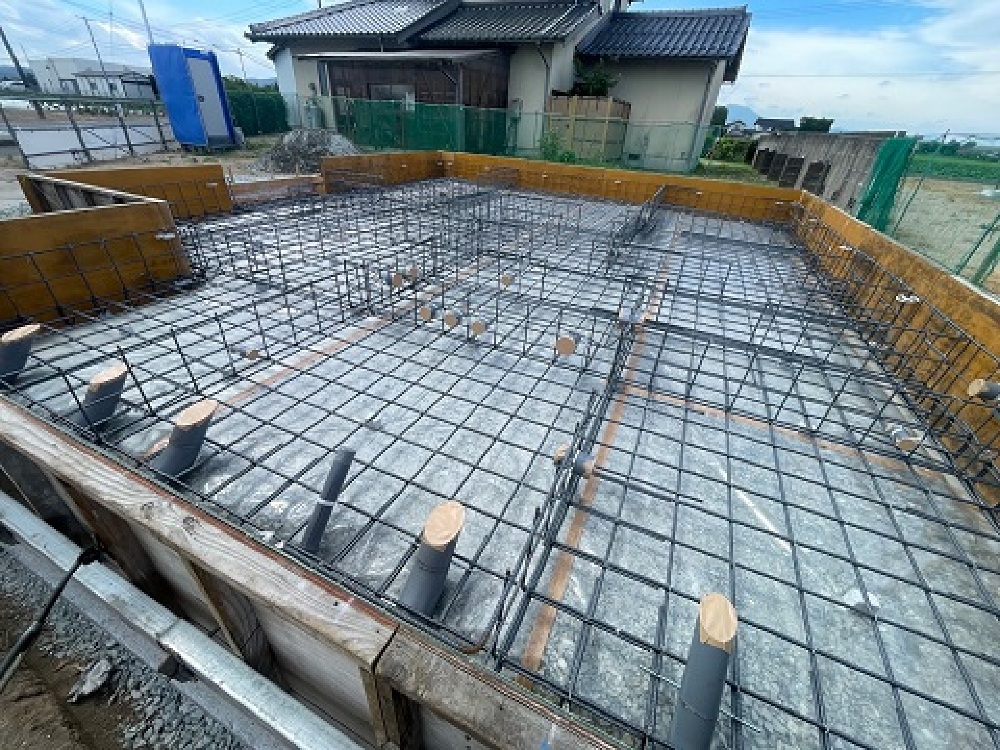

スリーブ配管をしました
「スリーブ」は給排水の管などは基礎を貫通させて水廻りにつなぐので、コンクリートを入れた後から通せるようあらかじめ埋め込んでおく管のことです。基礎ができたらスリーブは取り、その穴から給排水の管などを通していきます。
鉄骨もスリーブを入れると事には補強筋を入れて基礎の強度が落ちないようにします。
スリーブがあれば後々点検や補修が必要になった時も、コンクリートの基礎に傷をつけることなく行えます。
長期に家の性能や強度を落とすことがないようにする工夫の一つです。
- 6. 2023年08月17日
-

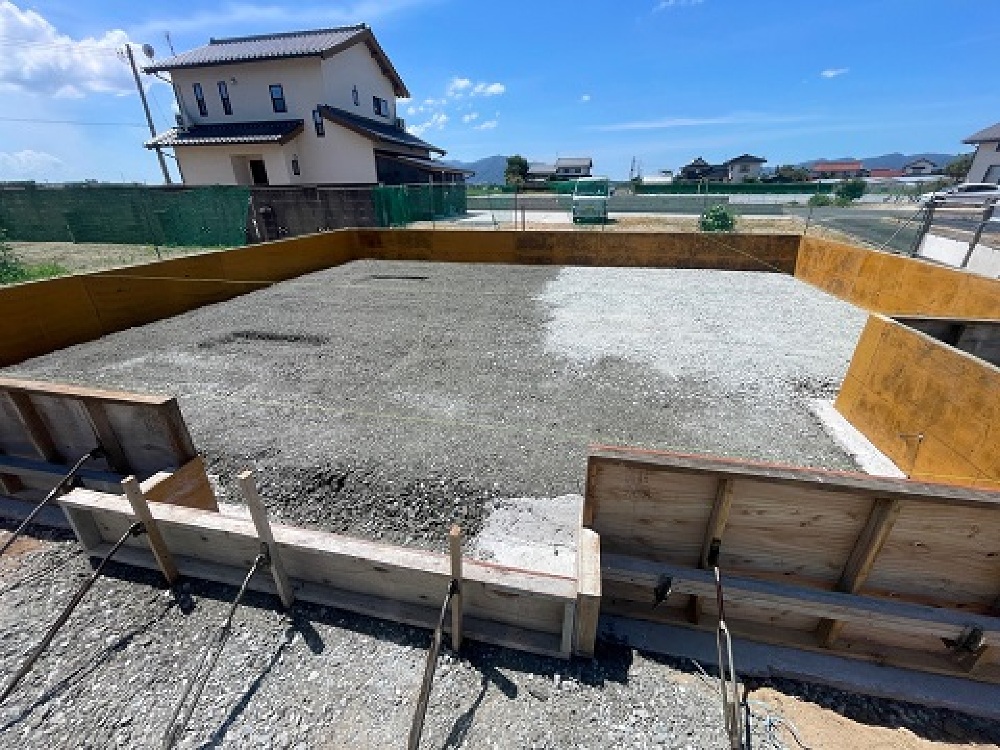

コンクリートが入りました
まずは水平面にコンクリートを入れて硬化させ、その後に垂直部分の「立ちあがり」にオレンジ色の板で枠を組んでコンクリートを入れていきます。
その際に、このあと組まれる柱などの木部と基礎をつなぐ金物を入れ、一緒に固めていきます。
この金物は地震などの時はとても重要な金物になります。
基礎工事はスリーブ配管やこの金物など、次の工事のための仕込みがいろいろとあります。
- 7. 2023年08月25日
-
型枠を外しました
コンクリートが固まればオレンジ色の型枠を外します。
ここまでくると基礎も完成間近です!
これから水道などの配管工事をしたり、玄関などタイルを張るところは追加でコンクリートを入れます。
基礎の表面は今はあまりキレイとは言えませんが、建物がほぼ完成したころに左官さんが仕上げのモルタルでキレイに仕上げてくれます。
- 8. 2023年09月20日
-

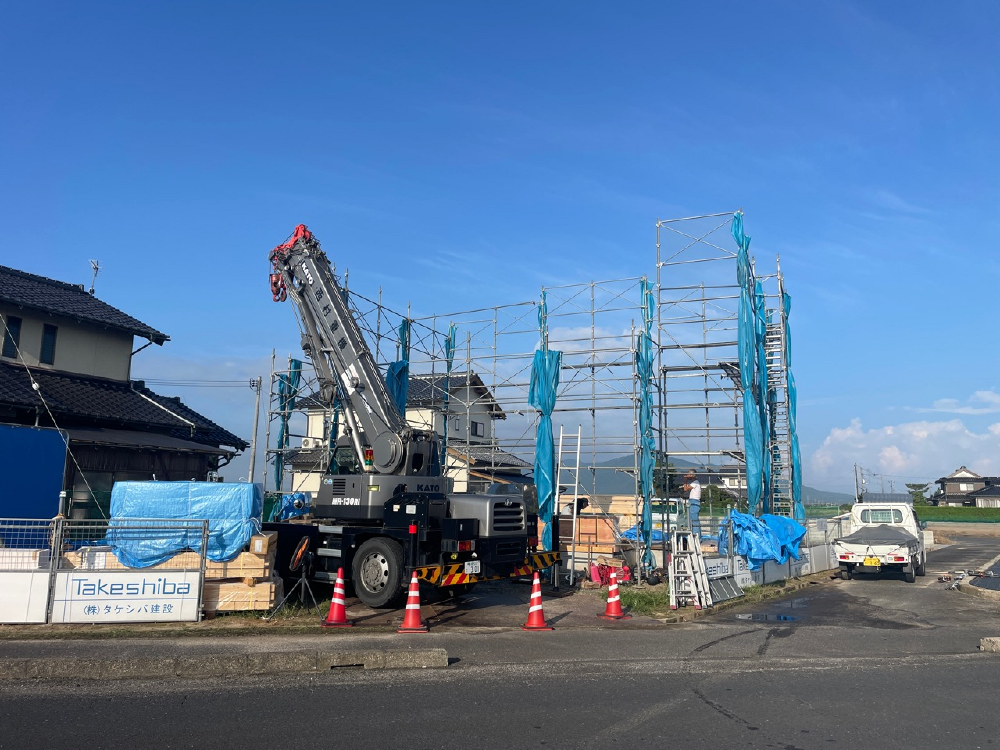

上棟を迎えました!
本日、無事に上棟を迎えました。
誠におめでとうございます。
夕方には上棟式を執り行います。
無事に棟が上がったことを喜び、感謝し、今後の工事も安全に祈願していきます。
- 9. 2023年09月21日
-
上棟②
これから打ち合わせで決めてきたことがどんどんカタチになり、
部屋の感じや窓からの景色など、今までぼんやりとしたものがリアルに体感できるようになります。
その体験は今しかありませんので、ぜひご家族皆さまで思い出としてもぜひ楽しんでください♪
- 10. 2023年09月23日
-
窓の取付け
O様邸の窓枠はブラック色です。
外観が引き締まった印象になりますね^^
- 11. 2023年10月04日
-

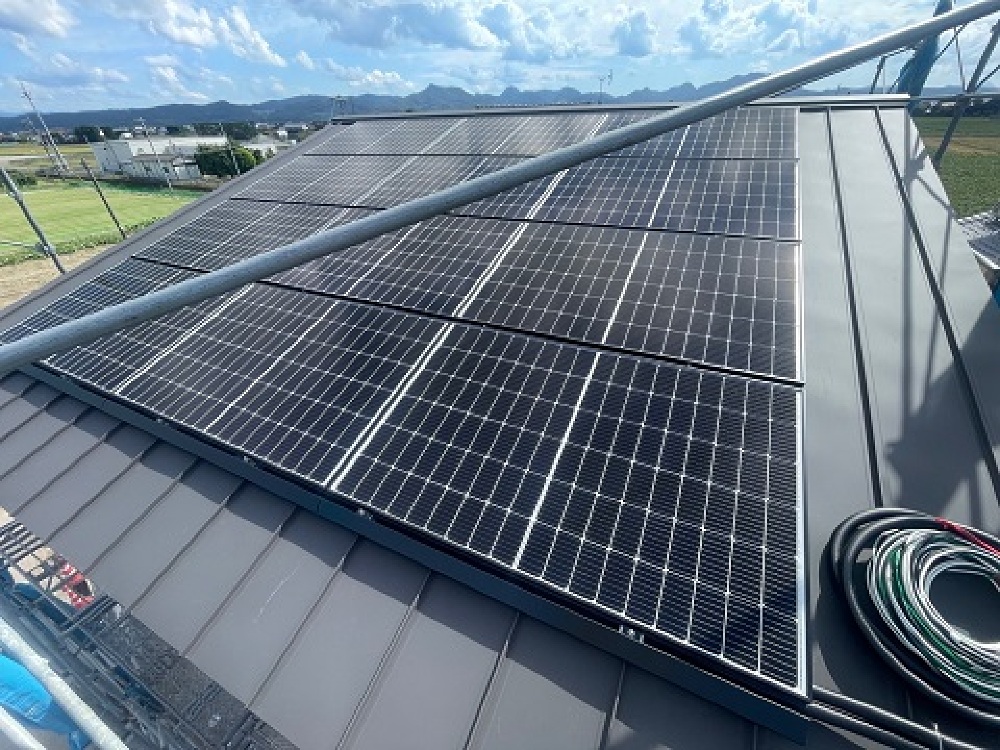

太陽光パネルを設置しました!
デザインだけでなく性能にもこだわったOさま邸には8.16㎾の太陽光発電システムが搭載されます。
屋根工事が終わったのでまずはパネルの取付けです。
まわりに影をつくる建物もないので、しっかり発電してくれます!
- 12. 2023年10月06日
-

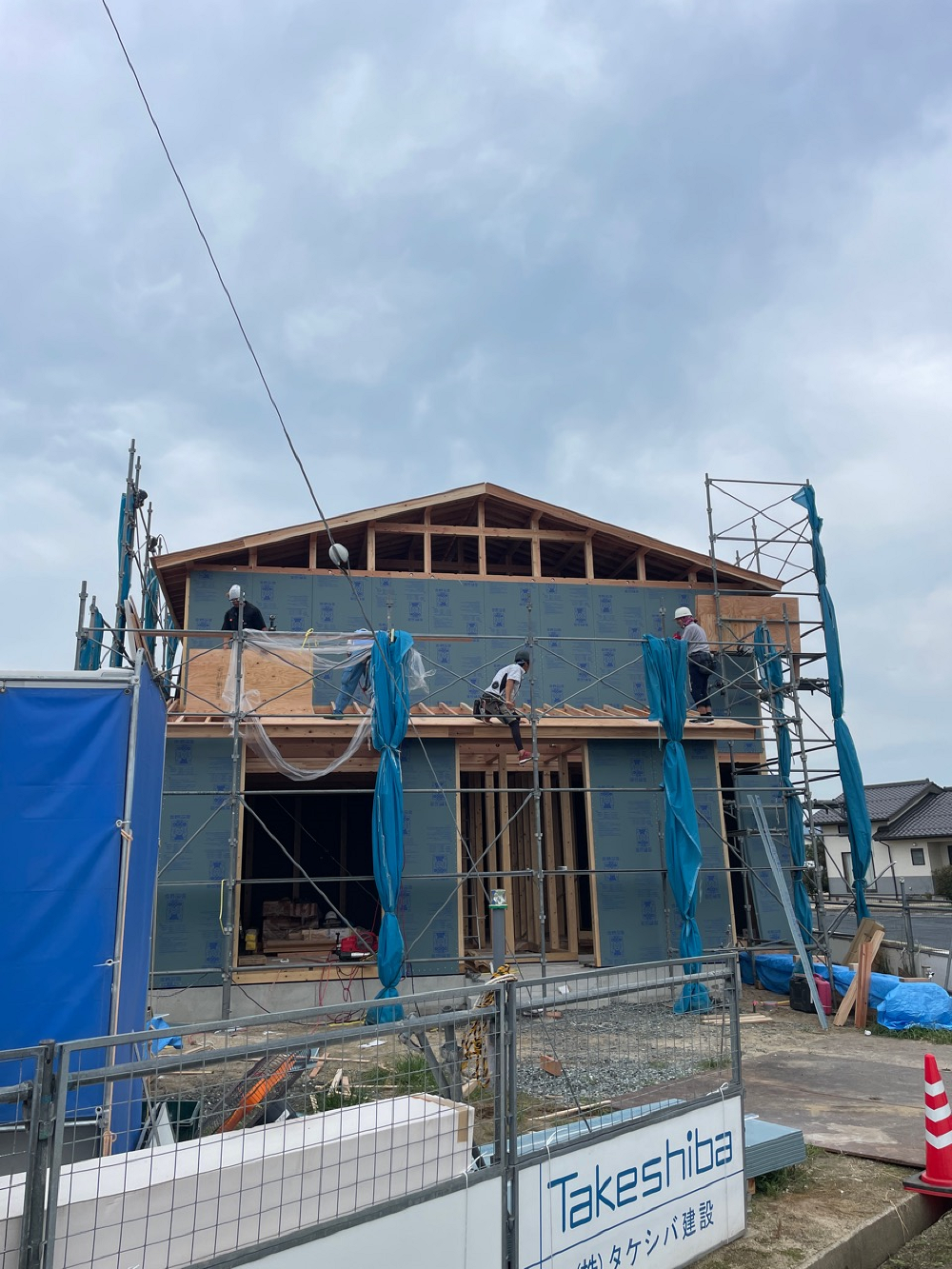

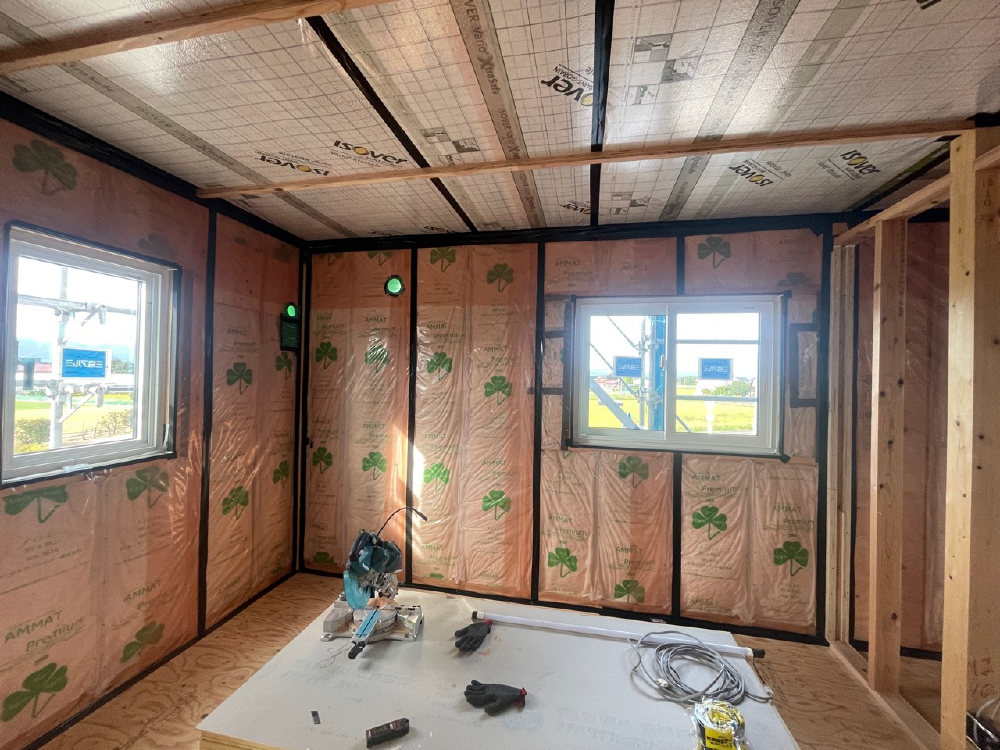

断熱工事
金物検査が終了したら、壁に断熱材を入れて気密シートを張っていきます。
壁の断熱材は「ロックウール」といって天然の鉱物原料を加工して作られ、熱や湿気に強い断熱材です。
ロックウールやグラスウールなどはとにかく施工の丁寧さが大切で、コンセントやスイッチなどがくるボックスの周りなど細かい部分にも隙間なくキレイにカットしていれます。
- 13. 2023年10月14日
-

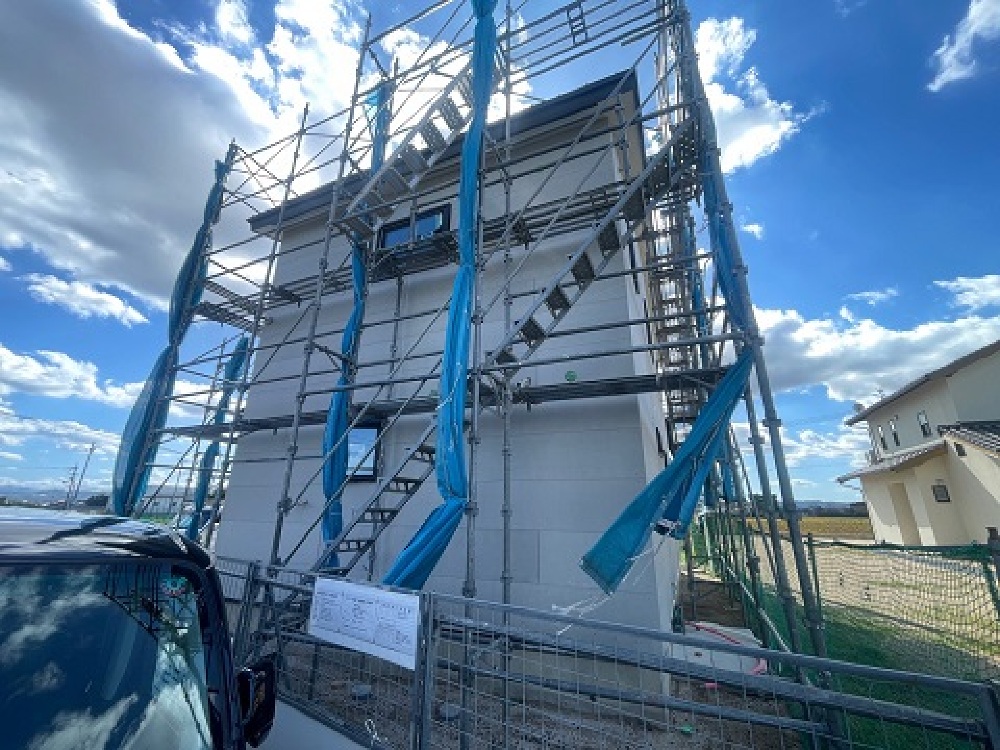

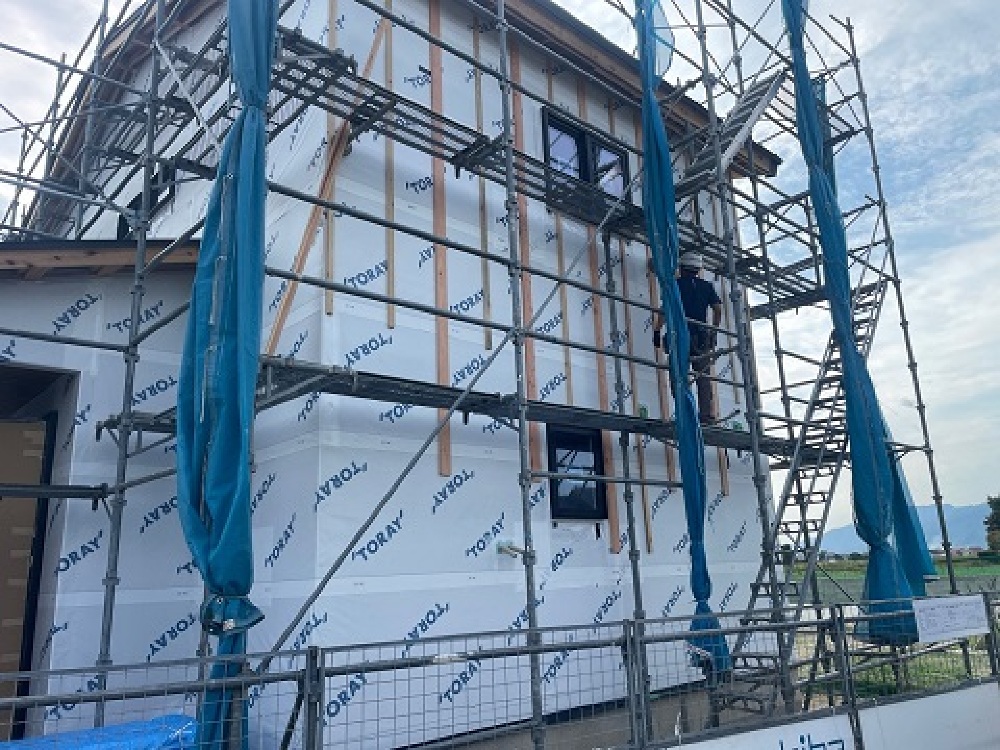

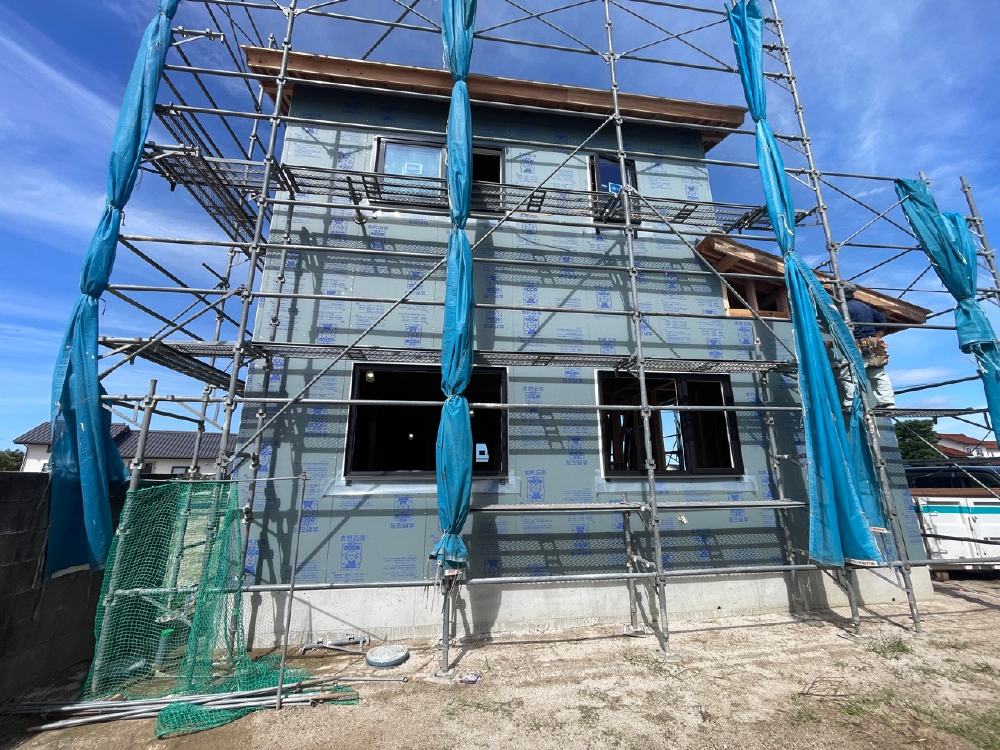

外壁工事が進んでおります
外壁工事は透湿防水シートが張られ、その上にサイディングを取付ける下地と外壁の通気層をつくるために「胴縁(どうぶち)」という木の角材が取付けられます。
写真は胴縁の取付けの最中です。
これが終われば第3者機関による防水検査が行われ、合格すればサイディングを張っていきます。
- 14. 2023年10月23日
-
外壁にサイディングを張りました
防水検査がおわり、外壁にサイディングを張りました。
タケシバ建設では外壁は塗り壁で仕上げで、サイディングに下地処理をして塗り壁をしていきます。
- 15. 2023年10月30日
-
外壁にコーキングを打ちました
サイディングを張ったあとは、屋根と外壁の間などにコーキングを打っていきます。
コーキング(シーリングとも言われます)は水の侵入を防ぐために使用されます。
コーキング材は家のあちこちでそれぞれ専用のコーキング材が使われています。
- 16. 2023年11月04日
-

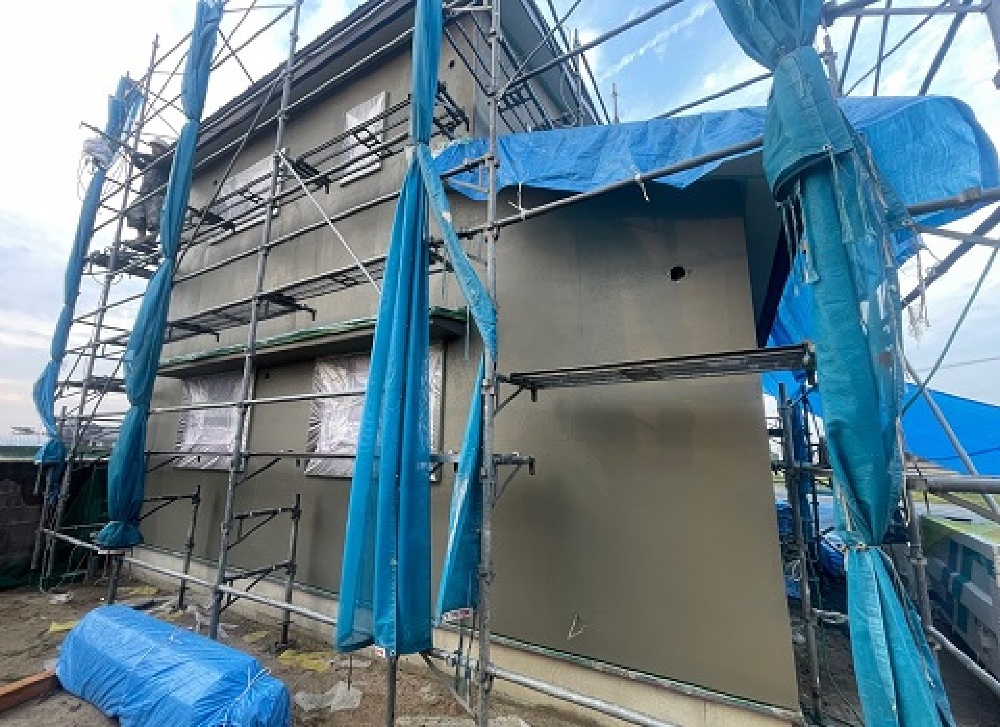

外壁塗り壁の下地を塗っています
外壁工事はコーキング処理が終われば、いよいよ塗り壁工事がスタートです。
塗り壁は下地処理を2回行ってから仕上げの塗り壁をしていきます。
ずべて左官さんの手作業で行われ、塗って乾かす、塗って乾かす…という手間と時間のかかる作業が必要です。
その手間のおかげもあって塗り壁の仕上がりの質感や見た目に高級感があります。
- 17. 2023年12月02日
-
足場が取れました!

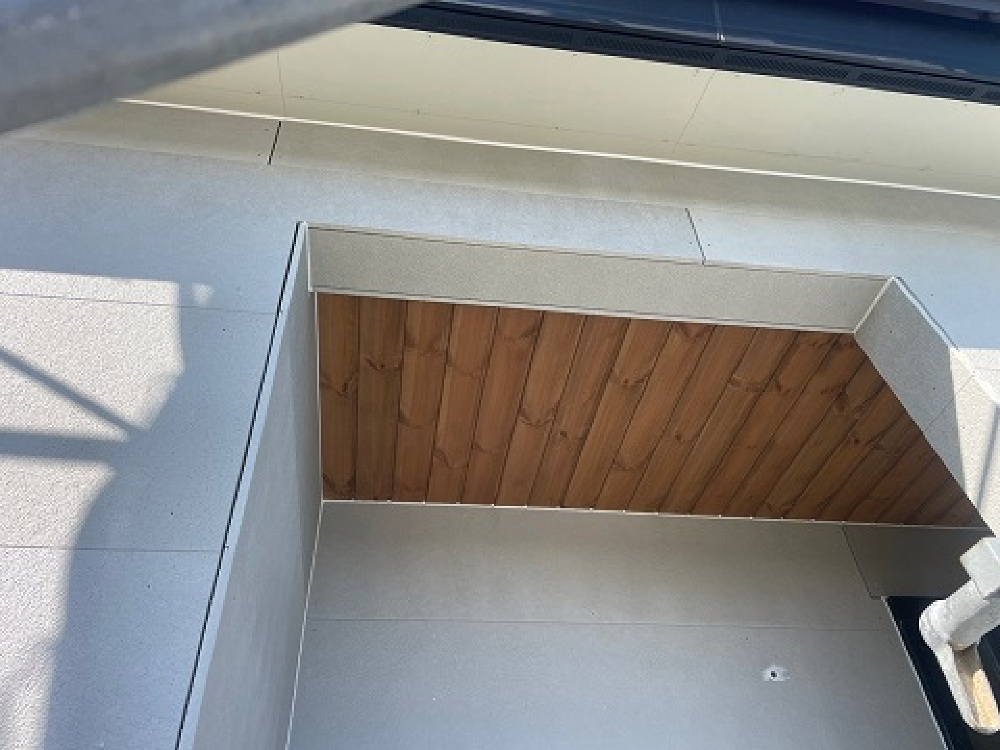

外壁の塗り壁が終わり、雨樋など取付けが終わり、足場が取れました!
外観の仕上がりがどんな風になっているか、お施主様はドキドキワクワクの日々だったかと思いますが、
ようやく見ていただけるようになりました!
- 18. 2023年12月05日
-

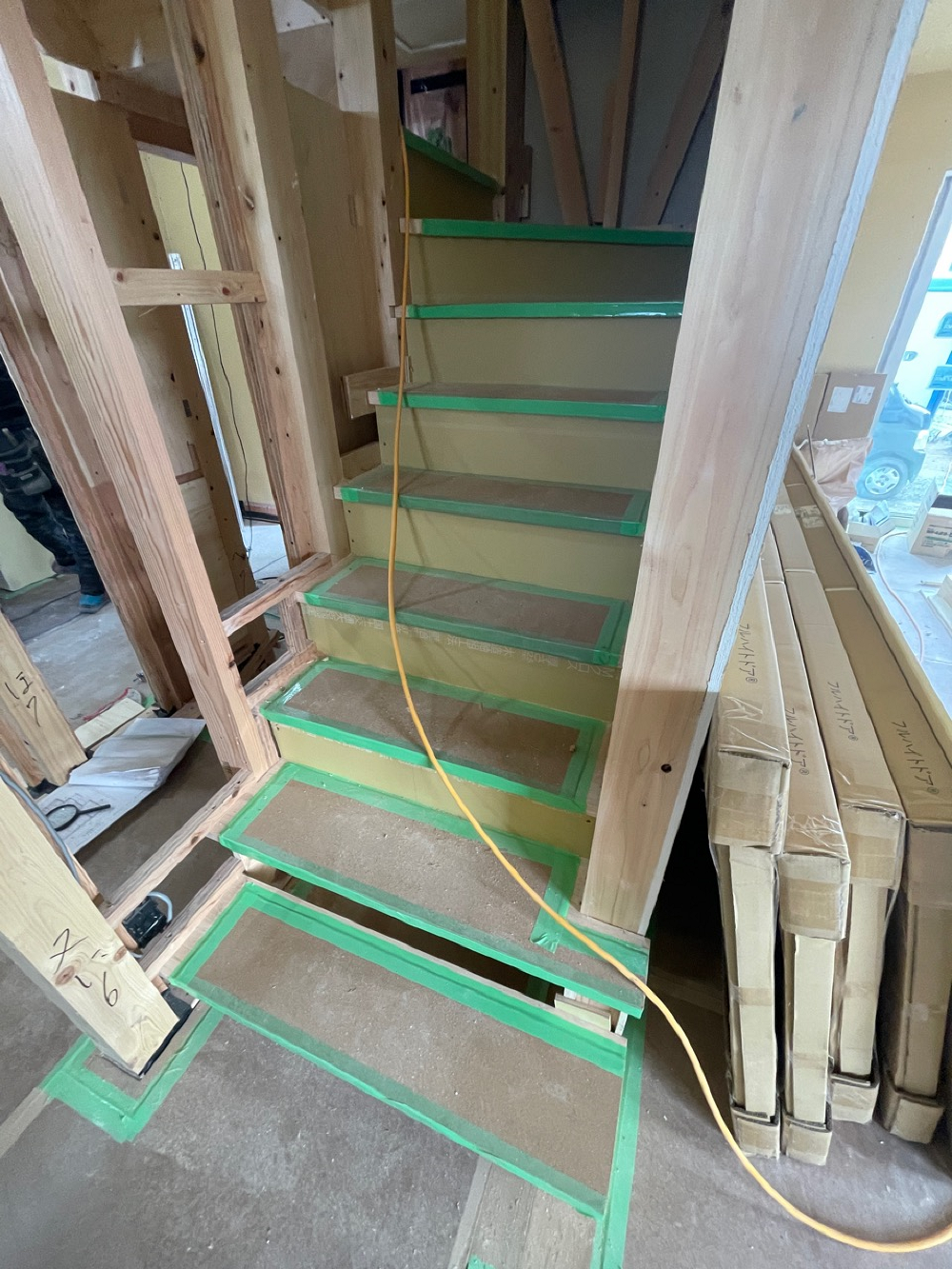

階段の施工
内部の大工工事も着々と進んでおり、階段が取付けられました。
階段はご両親にはヒヤヒヤですが、こどもさんが喜んで遊んでくれる場所のひとつでもあります。
Oさまの家でも元気なこどもさんたちの笑い声でにぎわう場所になってくれると嬉しいです♪
- 19. 2023年12月08日
-

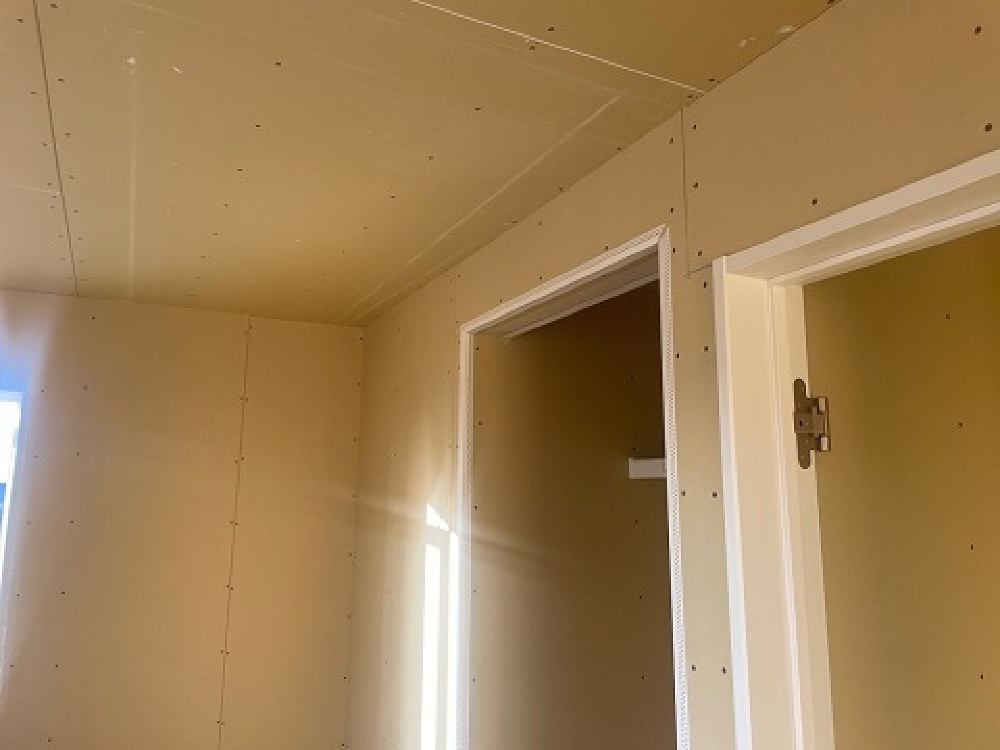

大工工事ももうすぐ終わります
天井や壁に石膏ボードを張ったり、ドアなどの枠を取付けたり、大工工事も終盤になってきました。
工事で一番長く携わってくれた大工さんとももうすぐお別れです。
ここまでくると完成も待ち遠しく、ワクワクしてくると思いますが、
これから内装工事入って器具を取付けていくと日々の変化にもっともっとワクワクしてきますので、乞うご期待です!
- 20. 2023年12月12日
-
クロス工事が進んでおります!

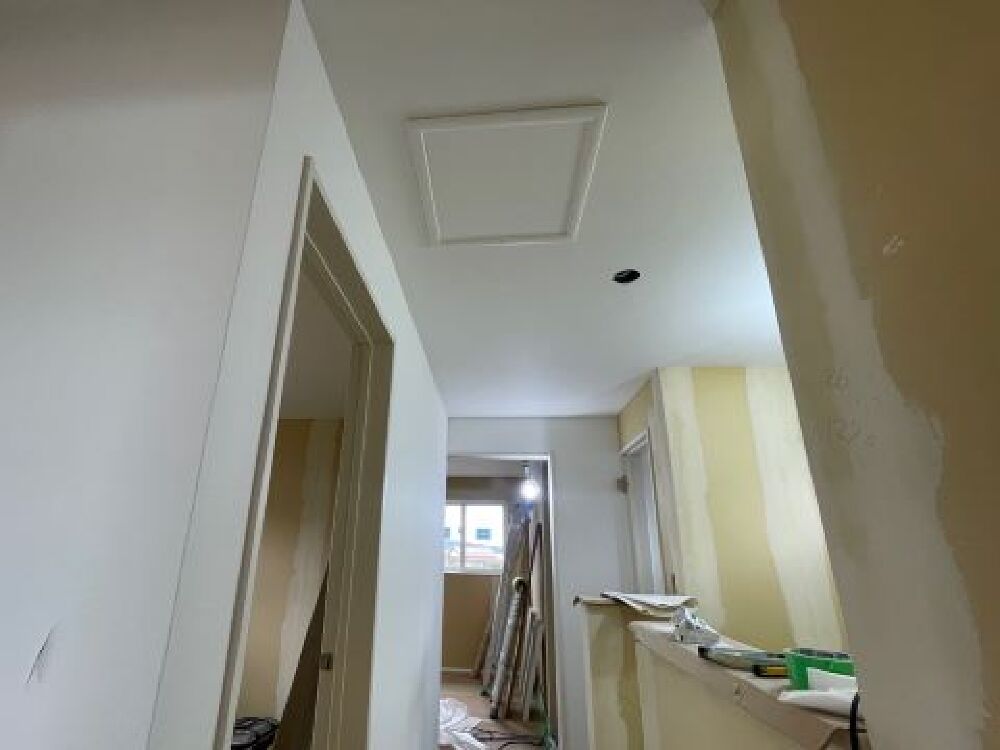

大工工事が終わり、内装工事がスタートしました。
2階はクロスを貼るために石膏ボードの継ぎ目や石膏ボードをとめたビスの穴をパテで埋めて平らにしていきます。
そしてその上にクロスを貼っていきます。
- 21. 2023年12月23日
-

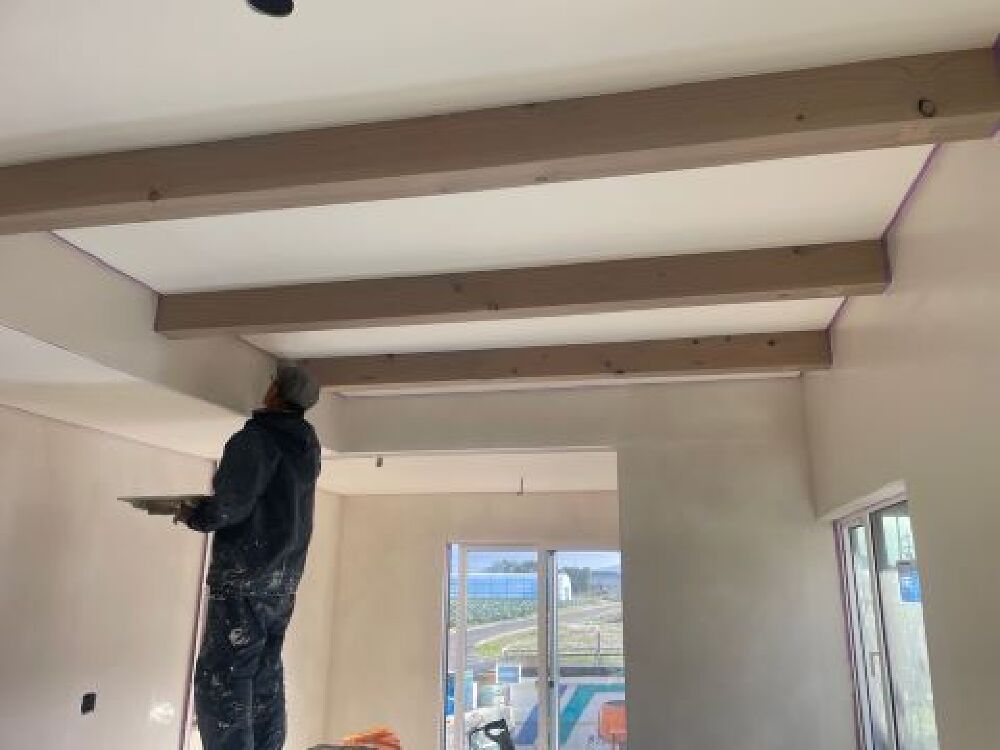

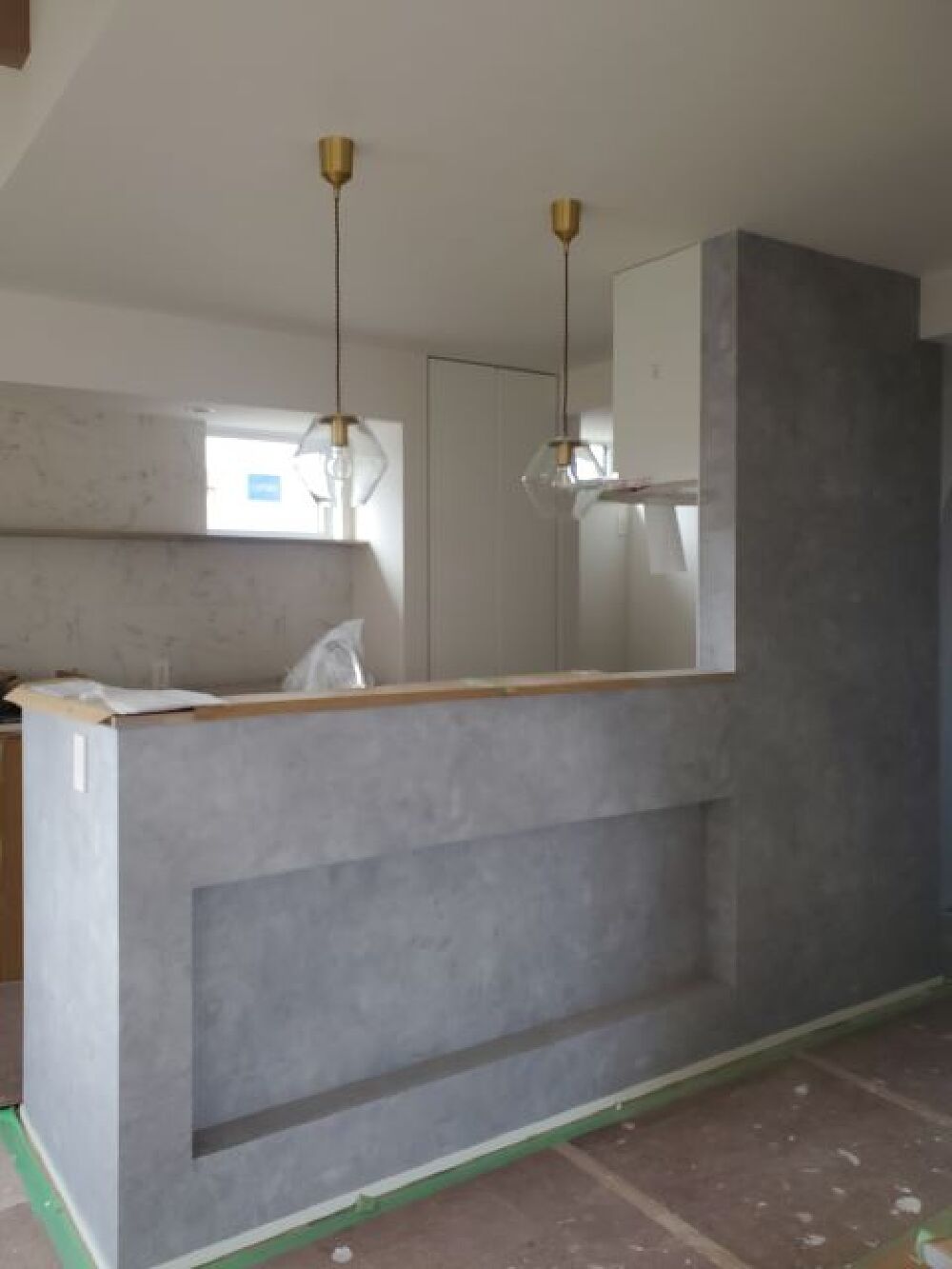

塗り壁をしています
クロス工事のあと、1階は漆喰を塗っていきます。
塗り壁は見た目のよさはもちろんのこと、調湿効果など性能面でも優れています。
左官さんが手作業で塗っていくので手間や時間はかかりますが
仕上がりにあたたかみや味のある雰囲気がでます。
- 22. 2024年01月08日
-
器具の取付けをしています
クロスや塗り壁などの内装工事が終わり、照明やトイレなどの衛生機器の取付けをしています。
打合せでたくさん悩んできめたものが次々取り付けされ、完成間近です!
- 23. 2024年01月19日
-

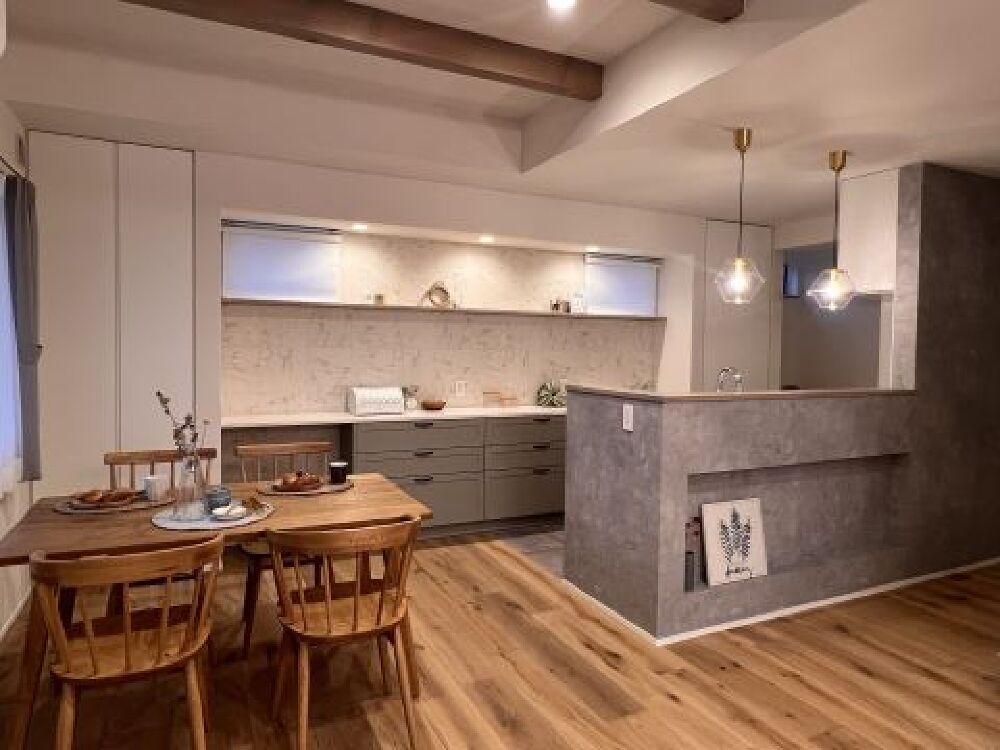

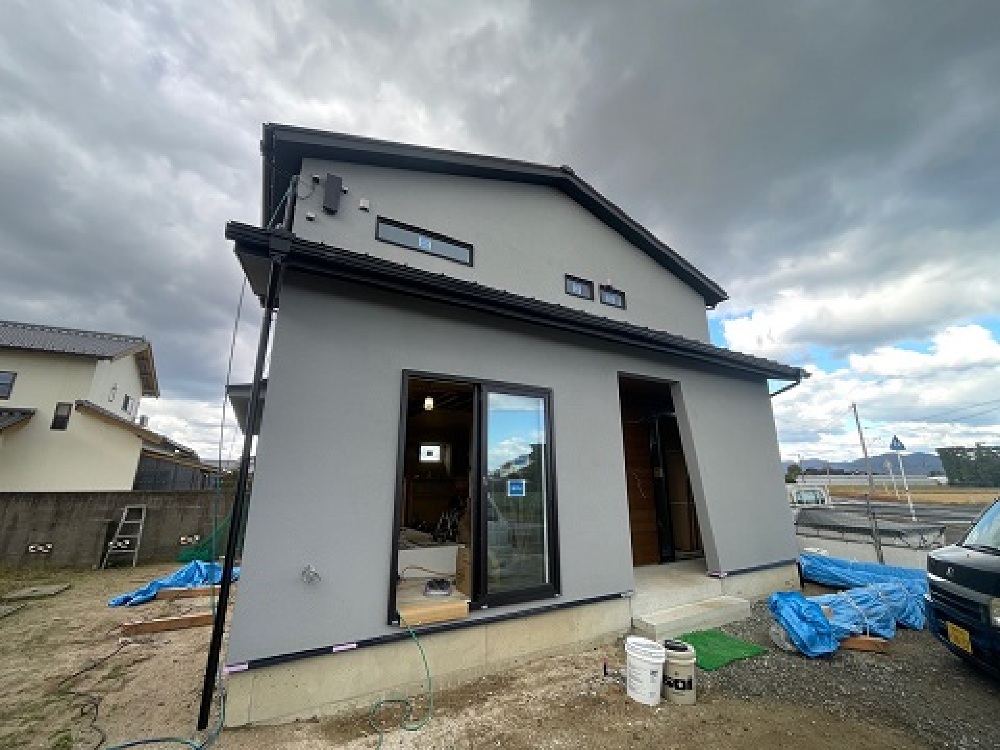

完成おめでとうございます!
カーテンやエアコン家具も入り、完成しました!
初めて完成見学会にお越しいただいてから1年4か月!
これまでたくさんの打ち合わせにお越しいただいたり、現地でも確認していただいたりとOさまご家族みなさまにはたくさんのお力添えをいただいて無事に完成いたしました。
本当にありがとうございます!
これからも末長いお付き合いになりますが、よろしくお願いいたします!
