S様のお家

地域別|すべて

建築中レポート

1. 2023年07月07日

地縄を張りました。

地縄を張りました。

S様ご夫婦がお選びされた土地へ地縄張りをして建物の位置を示しています。配置図や平面図などの図面と照らし合わせながら敷地に杭を打ちロープを張って形にしていきます。

2. 2023年09月29日

基礎工事

基礎工事

最近は天気の良い日が続いているので、基礎工事も順調に進んでおります!

3. 2023年10月06日

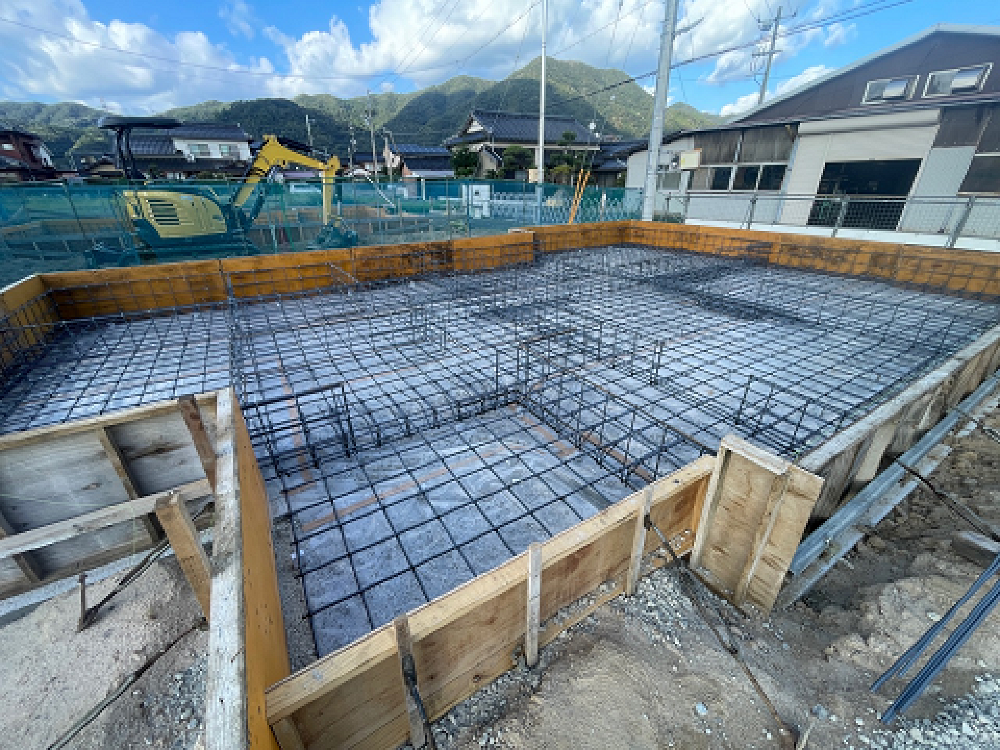

配筋が組まれました。

配筋が組まれました。

家を支える基礎の中の、配筋が組まれました。お家を支える基礎をより頑丈につくっていきます。
配筋が終わると第三者機関の方に来ていただき、正しく配置されているか、
本数に間違いはないか、ずれはないか等を詳しくチェックしてもらいます。

4. 2023年10月23日

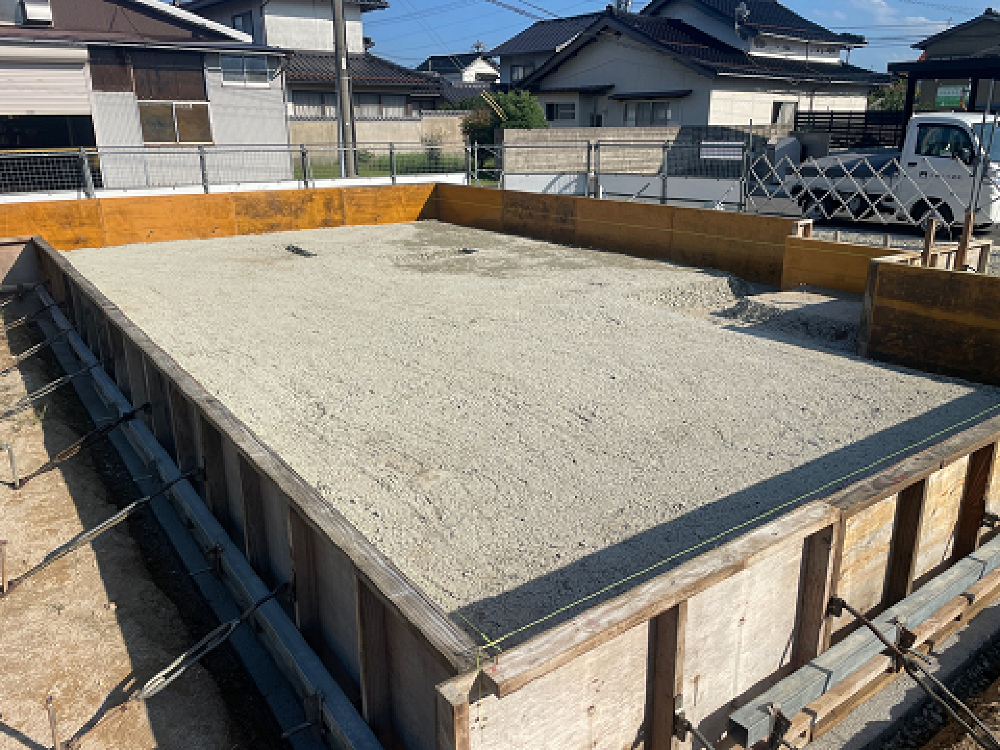

基礎の完成

基礎の完成

お家を支える大事な基礎が完成しました!
これから棟上げに向かって工事を進めていきます^^

5. 2023年11月09日
上棟日前日

上棟日前日

いよいよ明日の上棟に向けて
着々と準備を進めております!

6. 2023年11月10日
上棟を迎えました!

上棟を迎えました!

本日上棟を迎えました!
おめでとうございます。

職人さんが一丸となって構造材を組んでいきます。
たくさんの人や木に支えられてお家が完成します。
その感謝や工事が無事に進むことを願って、上棟式を執り行います!
完成が待ち遠しいですね^^

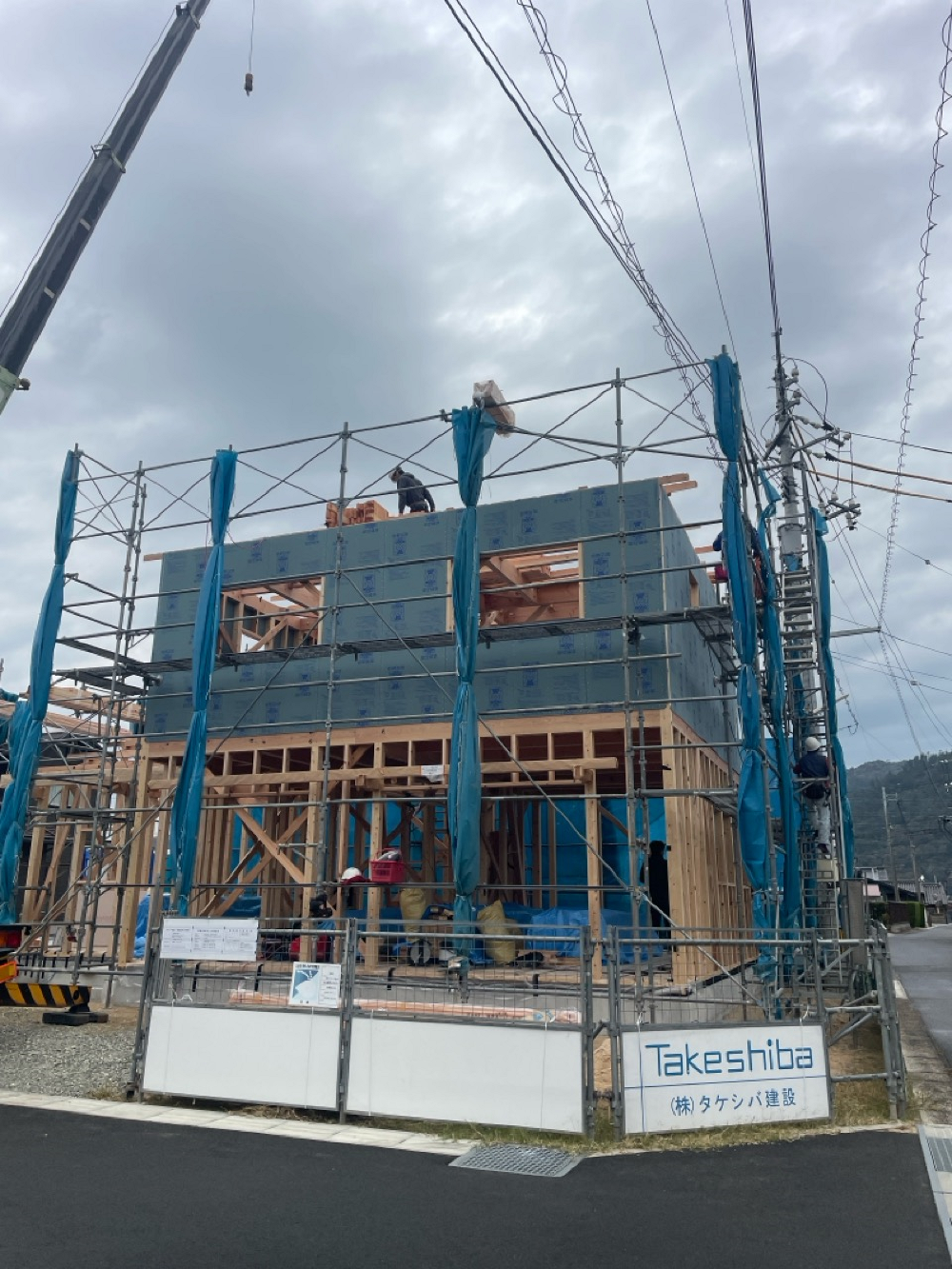

7. 2023年11月13日
屋根工事が進んでおります

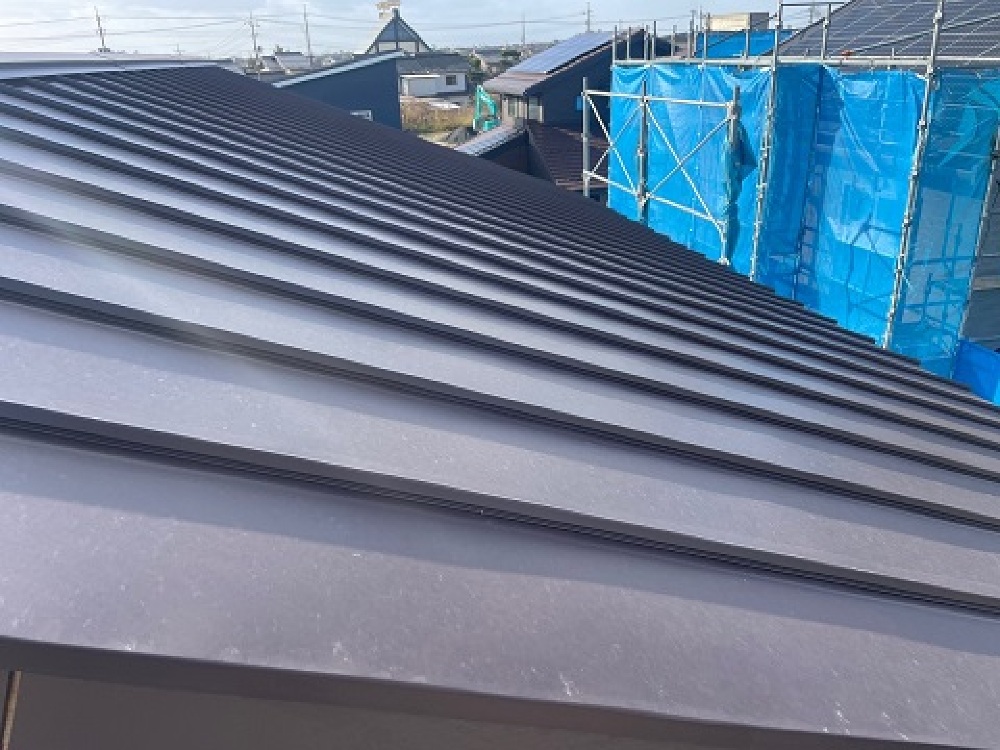

屋根工事が進んでおります

上棟が終わればまずは屋根工事!
上棟のときに防水のルーフィングを張り、その上にガルバリウム鋼板を張っていきます。

8. 2023年12月07日
防水検査です

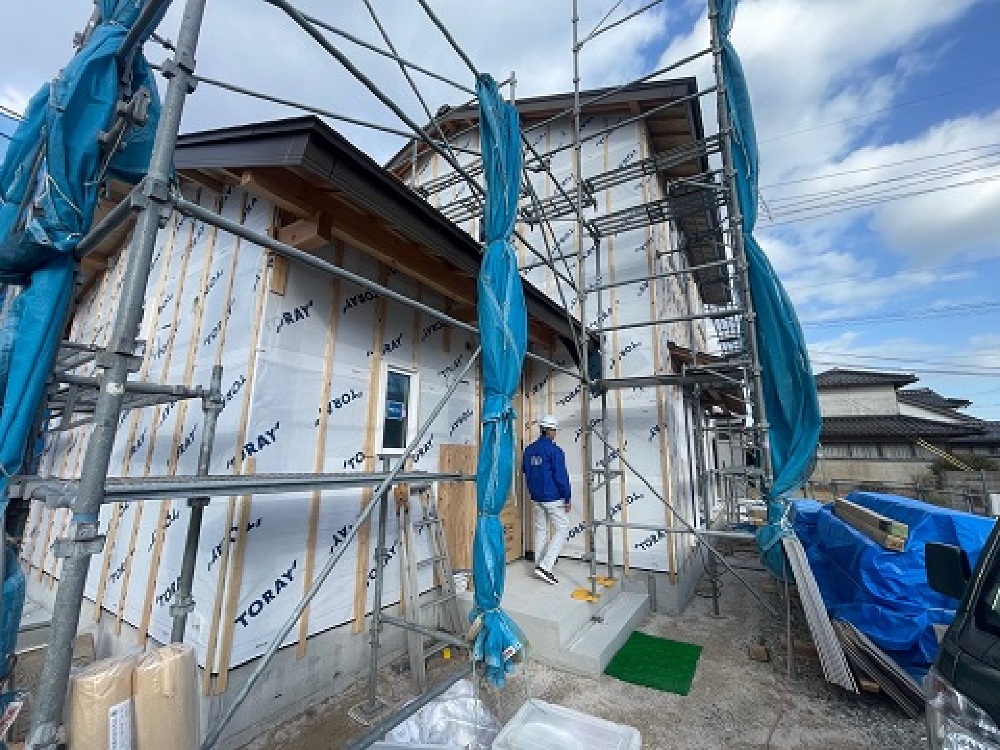

防水検査です

上棟の時に張った外壁の青い面材の上に、透湿防水シートを張り、さらにその上に外壁のサイディングの下地と外壁の通気層をとるために「胴縁(どうぶち)」という木の角材をつけてあります。
そして、本日、防水検査を受けます。(青いジャンバーを着た方が検査員さんです)
窓廻りなど特に雨漏りしやすい部分は特に目を光らせてチェックされます。
この検査にごうかくしたら、サイディングを張っていきます。

9. 2023年12月12日

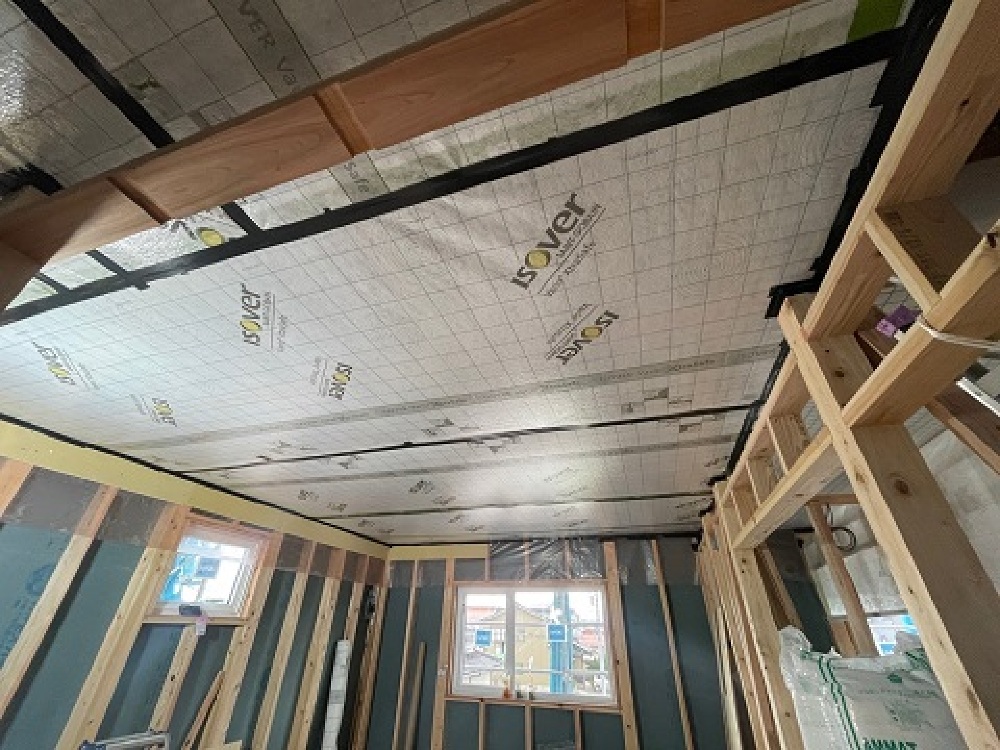

天井に断熱材をいれます!

天井に断熱材をいれます!

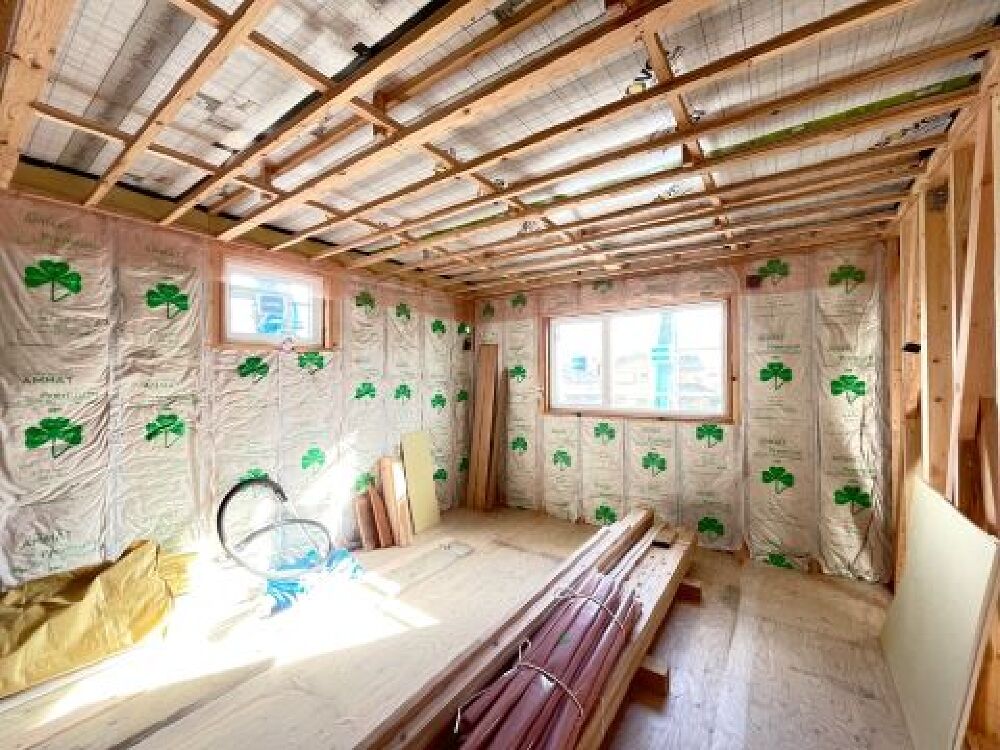

2階の天井にはセルロースファイバーという断熱材を入れていきます。
セルロースファイバーは天然繊維(パルプ)でできており、環境にやさしいだけでなく優れた断熱性があります。
セルロースファイバーは細かくふわふわとしたものを吹き付けて敷き詰める断熱材で、電気の配線などたくさんある天井裏にも隅々まで行き渡らせることができます。
また高い調湿性もあり、温度差が大きくなる天井裏でも湿気を吸っても排出できるので断熱材の効果が落ちたりカビの発生を防ぎます。

10. 2023年12月15日

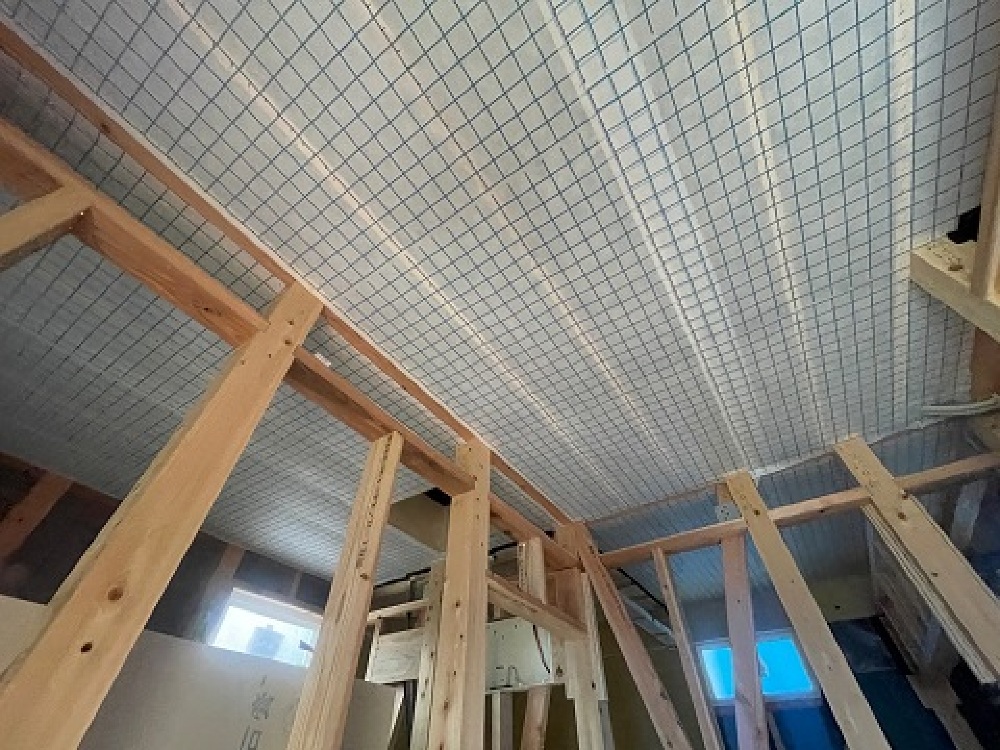

天井に気密シートを張ります

天井に気密シートを張ります

2階の天井に断熱材を入れ終わると、気密シートを張っていきます。
気密シートはとにかく隙間がないように黒いテープでしっかりとめていきます。

11. 2023年12月15日

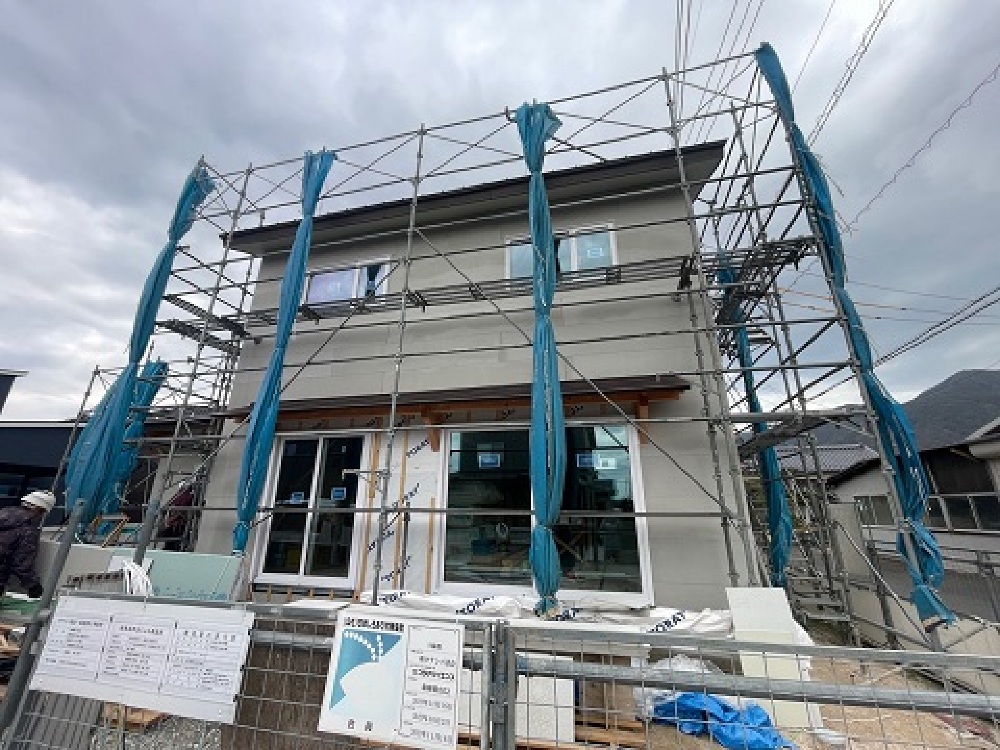

外壁にサイディングを張っています

外壁にサイディングを張っています

防水検査が終わり、外壁にサイディングを張っていきます。
タケシバ建設では全棟塗り壁の仕上げなので、サイディングはその下地でもあります。
サイディングを張った後は、隙間などにコーキングでさらに防水処理をしていきます。

12. 2023年12月22日
壁に断熱材を入れています

壁に断熱材を入れています

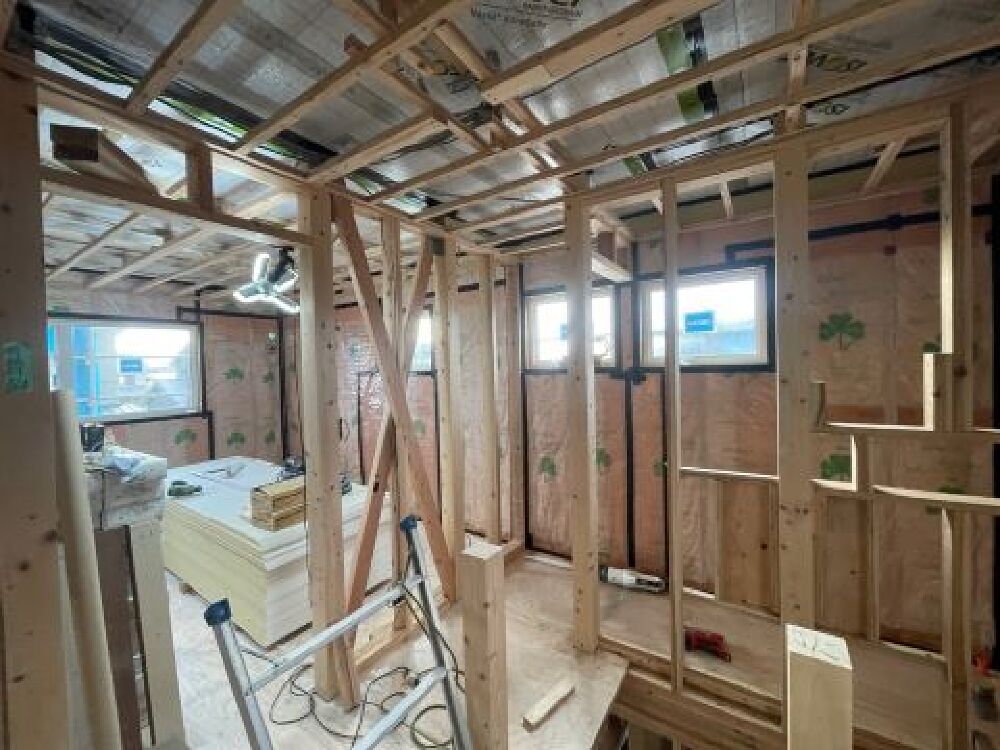

壁にはロックウールという断熱材を入れていきます。
断熱材は隅々まで均等にぴったりと過不足なくいれることが重要です!
コンセントやスイッチのボックスのまわりは施工も大変ですが
大工さんたちがカタチにあわせてチョキチョキ切って入れていきます。

13. 2023年12月27日
壁に気密シートを張りました

壁に気密シートを張りました

壁にも断熱材を入れたら、薄ピンクの透明の気密シートを張っていきます。
気密シートを張る時は隙間が無いよう黒いテープでぴっちりととめます。
気密シートを張り終わると気密検査を行い、実際の数値を測定します。
いい数値が出るといいな~♪(ちなみに悪いとやり直します…)
